光伏运维团队交接时怎么核对逆变器和工单数据

来源:17golang原创

时间:2026-09-09 11:23:40 451浏览 收藏

光伏运维团队交接时,最稳妥的做法不是把“现在没问题”说一遍,而是以同一个时间点为界,逐台核对逆变器、告警和工单。先锁定电站与数据截止时间,再把差异写成责任清单;接班人只需要沿着设备编号复核,就能知道哪些已经恢复、哪些仍在处理、下一步找谁。

交接至少要形成三条能互相对上的记录:设备台账对应逆变器实时状态,告警记录对应工单,工单又对应下一责任人和复核时间。任何一条对不上,都不要在交接单里写成“已完成”。

先把交接边界固定下来

交接开始前写清电站名称、区域、班次、交接双方和数据截止时间,例如“10:00前的监控数据”。同一台设备可能在监控平台显示在线,但工单仍处于待现场确认;如果没有时间边界,双方看到的就是不同版本。

建议先准备四列:设备编号、当前状态、证据位置、下一动作。证据可以是监控平台的状态记录、现场巡检记录、告警详情或工单附件。下面的图示是原创的通用工作台示意,不对应某个厂商界面。

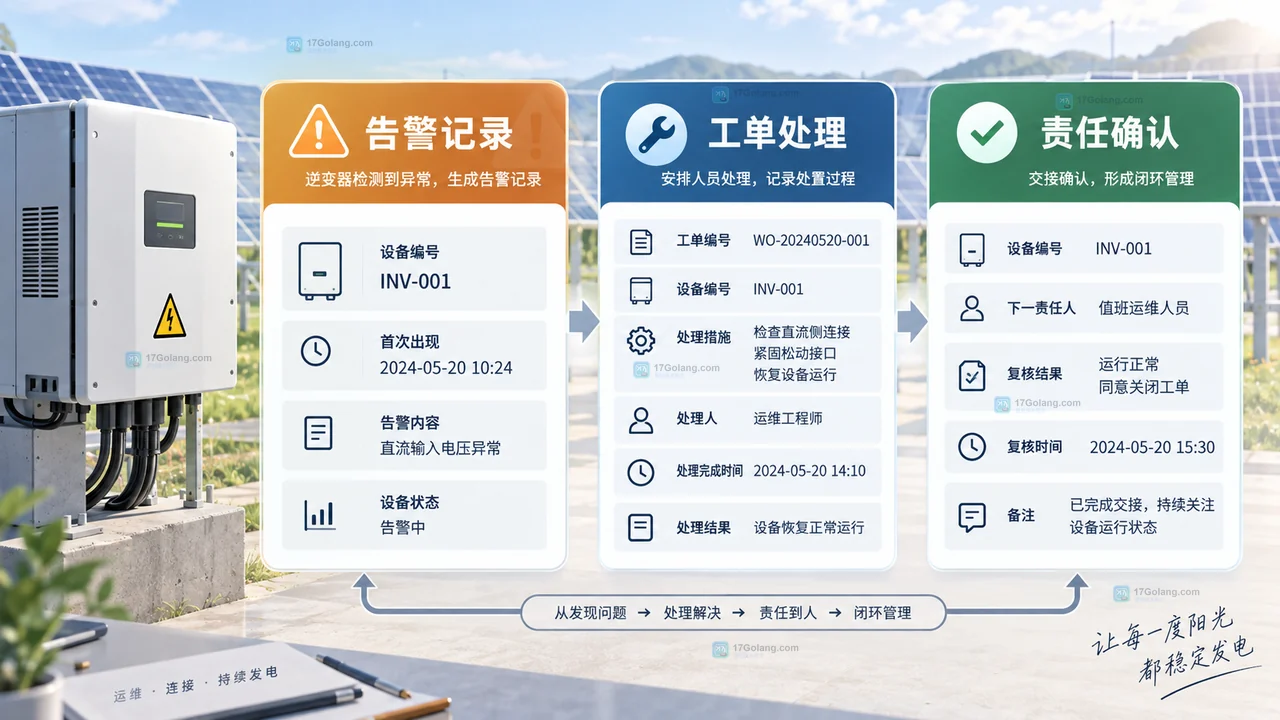

光伏运维交接中的逆变器状态与差异清单示意图
先用同一时间点把设备台账、逆变器状态和交接差异放在一起。

逐台核对逆变器,而不是只看总功率

按设备编号或逆变器名称逐台检查:在线/离线状态、当前有功功率、累计发电量、最近通信时间、运行模式和未恢复告警。总功率正常并不代表每台设备都正常,某台离线设备可能被其他设备的出力掩盖。

核对结果可以分成三类:

状态交接时要留下什么
正常最后通信时间与数据截止点接近,暂无未处理告警
已恢复告警代码、恢复时间、恢复后的运行数据
待处理告警代码、影响范围、已做动作、下一责任人和复核时间

通信时间过旧、功率长期为零或状态反复切换时,不要凭颜色判断“偶发”。把它标为待确认,并在工单中补充现场检查要求。涉及停电、开柜、测量和复位的动作,必须按照项目安全制度、授权范围及设备厂家规程执行。

让每条告警都能找到对应工单

告警和工单的关联键优先使用设备编号加告警号,必要时再加首次出现时间。工单标题不要只写“逆变器异常”,应包含对象和动作,例如“INV-07 直流侧绝缘告警,等待现场复测”。这样接班人打开工单时,不必重新猜是哪台设备。

工单至少核对五项:当前状态、首次出现时间、已采取动作、待领用备件或外协安排、升级条件。已恢复告警也要保留恢复后的观察结果,避免同一故障在下一班次重新排查。下面的闭环图展示了记录之间应有的对应关系。

逆变器告警、工单处理和责任确认的闭环示意图
告警记录、工单处理和责任确认应通过设备编号等字段串起来。

交接签字前做一次差异复核

交接双方共同看一遍“待处理”和“已恢复”两组,重点确认四个问题:数据是否来自同一截止时间?设备编号是否写对?工单状态是否与告警状态一致?下一责任人是否明确知道复核时间和升级条件?只要有一项答案是否定的,就把它写入差异清单,不要用口头说明替代。

接班后可以抽查高影响设备:离线、功率异常、重复告警或影响并网的设备优先。抽查结果回写原工单,形成“交接—复核—关闭”的记录链。这样既方便下一班继续处理,也便于月度分析故障频次、通信质量和发电能力。

这些依据怎样使用

全国标准信息公共服务平台列出的 NB/T 11346—2023《光伏电站维护规程》覆盖光伏方阵、逆变器、升压变压器、集电线路和储能系统等维护对象;GB/T 38330-2019《光伏发电站逆变器检修维护规程》可作为逆变器检查、故障诊断和维护记录的参考。它们帮助团队划定检查范围,但不等于所有项目必须采用同一张交接表。项目制度、并网要求和厂家手册仍应优先遵守。

常见疑问

只要监控平台显示在线,就能算设备正常吗?

不能。在线只说明通信链路有响应,还要结合功率、运行模式、告警和最近通信时间判断;出力异常或数据滞后仍应进入待确认清单。

已恢复告警为什么还要写进交接记录?

因为恢复本身不是原因消失的证明。保留代码、恢复时间和观察结果,下一班才能识别重复发生,并避免重复派单。

小型分布式光伏也需要这么详细吗?

可以按规模缩短字段,但设备编号、数据时间、告警状态、工单责任和复核结果这五项不建议省略。没有专职系统时,用共享表格也要保持字段固定、修改留痕。
