光伏项目并网验收前如何核对设备和保护定值资料

来源:17golang原创

时间:2026-09-14 14:25:13 496浏览 收藏

光伏项目并网验收前,最稳妥的做法不是把所有 PDF 打包后等待现场提问,而是先建立“批准资料—现场设备—保护定值—试验记录—签字归档”的对应链。设备型号、接入电压等级、并网点、保护参数和试验记录只要有一项对不上,就先停在资料整改环节;最终清单仍应以项目所在地供电企业、调度机构和接入系统方案的要求为准。

先核对并网点和接入方案,再核设备身份;保护定值必须同时能在定值通知、整定计算、装置实际参数和试验记录中找到依据。通用清单只能帮助预检,不能替代当地验收表单。
要点速览
  • 设备资料看“型号、容量、版本、现场位置”是否与批准设计一致。
  • 保护资料看“来源、计算、下发、装置、试验”是否形成闭环。
  • 发现差异时记录责任人和复核结果,不要直接改写定值或补签记录。

验收前先把资料按来源分组

先从接入系统方案、并网点和电压等级开始。国家能源局公开的并网规定把电气主接线图、主要设备参数、继电保护和安全自动装置、远动通信及计量等资料列为并网准备的重要内容;监管部门也强调并网申请资料要真实、准确,组件和逆变器应符合相关检测认证及接入技术要求。

现场整理时可以建立一张总表,把资料分成五组:

资料组重点核对发现不一致时
设计与接入并网点、接线方式、容量、电压等级回到批准图纸和接入方案确认
设备身份逆变器、开关柜、互感器、计量装置型号及铭牌拍照留档并由设备负责人解释变更
试验记录绝缘、接地、开关及保护装置试验报告确认试验范围、日期、人员和结论
通信计量电能表、采集、远动或通信联调记录补齐联调结果,不用口头说明替代
合同与归档并网调度、购售电及交接资料按当地清单补交并留版本号

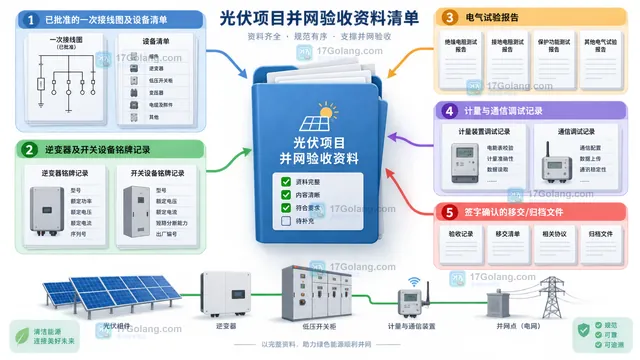

光伏项目并网验收资料分组与设备、试验、计量通信关系示意
图1:光伏项目并网验收资料分组示意,先按资料来源建立可追溯清单。

设备核对要落到现场对象和版本

不要只比较文件名。把批准设计中的设备编号、型号、额定容量、接入位置和数量,与现场铭牌、竣工图和调试记录逐项对照。逆变器尤其要核对涉网参数是否由有权限的人员按接入要求设置;如果项目发生替换、扩容或接线变化,应先确认是否需要履行设计或备案变更,再更新竣工资料。

建议用“一个设备一行”的差异表,至少保留设备编号、设计值、现场值、来源文件、差异说明、责任人、复核日期七列。这样现场问“这台逆变器为什么和图纸不同”时,可以直接追到变更依据,而不是重新翻整包资料。

保护定值要核对四条版本链

保护定值不能只看继电保护装置当前画面。应把电网或调度机构下发的定值通知、整定计算书、装置或逆变器的实际参数、继电保护及安全自动装置试验记录放在一起,核对电压等级、互感器变比、保护功能、动作值、延时、版本日期和执行人。分界面保护定值还要看是否满足当地调度机构给出的限额;自行整定的内容,按当地要求报审核或备案。

如果四份资料出现不同数字,先标记“待确认”,锁定当前有效版本和责任单位,再由设计、调试或供电单位确认。不要为了让表格相等而擅自修改装置参数,也不要用事后补签掩盖未完成的试验。

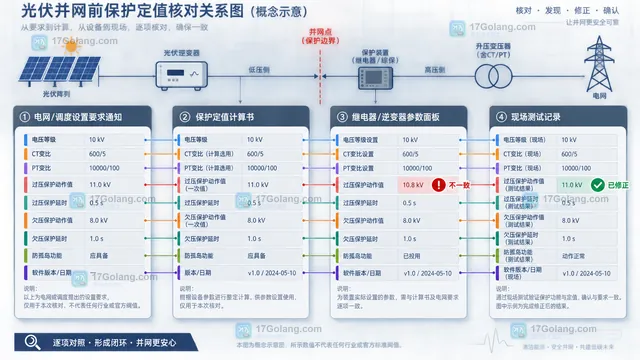

光伏并网保护定值通知、整定计算、装置参数和试验记录四方核对示意
图2:保护定值四方核对示意,发现差异时先锁定版本和责任人再整改。

提交前做一次可追溯的闭环复核

最后按“资料齐全、现场一致、试验有结论、问题有关闭、签字可追溯”五项复核。把每个差异分成待补资料、待现场复测、待设计确认和待供电单位确认,不要把不同性质的问题混成一个“已整改”。提交前再由非原整理人抽查并网点、关键设备和保护定值三类高风险字段,形成最终目录和版本号。

各地在申请入口、表单名称、验收分工和是否需要调度协议等方面可能不同。国家能源局四川监管办对户用项目的公开答复也说明,项目建成后需向客户服务中心提出并网验收和调试申请;企业项目则应直接向所在地供电企业或调度机构确认适用流程。本文清单用于项目内部预检,不能代替当地最新办事指南。

常见问题

逆变器已经有合格证,还要核对现场参数吗?

要。合格证明解决的是设备检测或认证材料问题,不能证明现场接线、涉网参数和并网点配置与本项目批准资料一致。

保护定值由谁最终确认?

要看接入电压等级、项目并网协议和当地调度或供电单位的分工。涉及电网配合的定值,应以有权单位下发或确认的文件为准,项目方不能自行替代。

资料缺一份能不能先申请验收?

先询问所在地受理单位是否允许补正,并把缺项、责任人和补交时间写入清单。不要把未完成的试验或未确认的定值写成已完成。

项目扩容后沿用原来的保护定值可以吗?

不能直接沿用。容量、接线、短路水平或并网点变化都可能影响整定计算,应先由设计和调试专业人员重新核对,并按当地流程确认是否需要变更。
