SkildArt做电商详情页成本怎么算?按模块、返工与交付核算

来源:17golang原创

时间:2026-09-14 22:05:21 395浏览 收藏

详情页成本应按最终合格页面核算,把模块生成、资料整理、人工编辑、返工、长图拼接和渠道交付全部计入。你可以在官方站点查阅最新版本的功能说明:https://www.skildart.cn/

很多团队初期核算SkildArt制作详情页的成本时,只统计工具生成消耗的额度,忽略了全链路的人工与返工投入,最终出现预算超支、排期混乱的问题,完整的成本维度应当覆盖八大项:工具额度成本、资料与模块规划人工、生成与筛选人工、事实文字修正、返工、长图拼接切片、审核沟通和固定成本,任意一项遗漏都会导致最终核算结果和实际投入偏差较大。

这里首先需要明确两个核心定义,避免核算逻辑出现偏差:第一个是有效模块率,指的是生成的模块中没有明显事实错误、不需要完全推翻重制的模块占全部生成模块的比例,绝对不能把所有平台产出的生成模块都视为可交付产出,不符合素材要求、事实描述错误、风格和品牌规范冲突的模块都属于无效模块,会占用额外的返工处理时间。第二个是最终合格页面,指的是经过全流程审核、符合指定渠道的规格要求、没有遗漏商品核心信息的可正式上架的详情页,部分生成完成后仅完成初筛、还未经过终验的页面都不能计入合格交付数量。

如果你的团队还没有历史核算数据,最稳妥的方式是先做小样本试跑,不需要直接启动全量SKU的生成任务。试跑阶段选择简单、中等、复杂三个代表商品,提前固定好所有交付渠道的图片规格、文字规范和统一验收表,安排执行人员逐模块记录每一次的生成次数、模块淘汰情况、修改操作耗时和纯人工处理的分钟数,积累这三个不同难度层级的真实投入数据之后,就能推算出对应类目的平均投入系数,避免估算结果脱离实际执行场景。

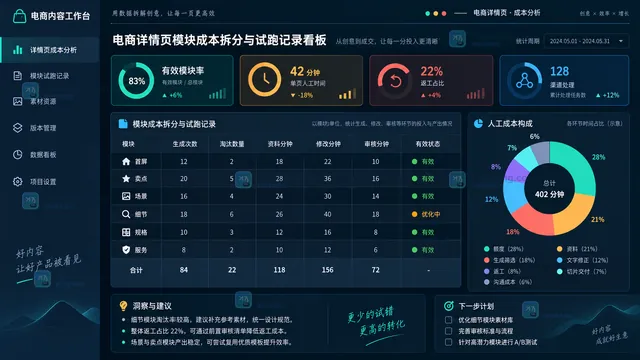

电商详情页模块成本拆分与试跑记录看板示意
图1:按模块记录额度、人工时间、返工和交付处理,避免只看生成次数。

通用的批次核算公式非常清晰,直接使用批次总成本除以最终验收页面数,即可得到单页平均制作成本,同时需要单独记录每一页针对不同上架渠道的适配成本,不同平台的图片尺寸、合规要求差异较大,统一合并计算很容易低估多渠道上架的额外投入。你不需要参考其他团队的虚构定价或产出速度,只要基于自己团队的试跑真实数据计算,得到的结果就是最适配自身情况的参考值。

做多SKU的批量详情页预算规划时,要重点考虑三部分可优化空间:首先是共用资料模板的复用,同类目的商品可以共用品牌介绍、注意事项等公共模块的素材和生成规则,不需要重复投入规划成本;其次是高评分可复用模块的沉淀,经过多次验证的合格模块可以直接复用给同风格商品,大幅降低后续的筛选和修正时间;最后是审核瓶颈预留和排期缓冲,多数团队的批量项目延期都出现在终审环节人员不足的节点,缓冲比例完全由团队根据过往同类项目的历史数据决定,不需要套用统一标准。

这里需要特别说明:SkildArt当前的价格、额度、扣费规则、内置模板、导出功能和商业授权范围,全部以你当前使用的应用版本和个人账户页面显示的官方说明为准,本文不涉及任何对平台权益的额外承诺,所有生成的内容都属于候选素材,所有产出内容的最终合规性、信息准确性都需要团队内部的人工审核环节确认,平台生成的候选内容不能直接等同于可上架的正式交付内容。

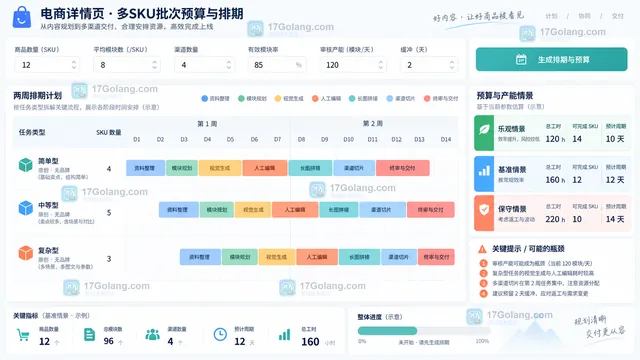

电商详情页多SKU批次预算与排期面板示意
图2:根据有效模块率、单页人工时间和渠道适配数量估算批次预算与缓冲。

常见问题解答

1. 为什么不能直接按生成的模块总数乘以单价核算总成本?

因为生成的模块存在淘汰、返工情况,大量不合格生成内容无法直接进入交付环节,仅统计生成次数会严重低估实际人工与资源投入,核算基础必须锚定最终验收合格的页面数量,才能得到准确的真实投入数据。

2. 小样本试跑的三个难度层级商品该如何划分?

简单款可选择规格参数少于10项、无复杂场景展示需求的标准品,中等款选择参数20到50项、需搭配3个以上使用场景的日常消费品,复杂款选择参数超过50项、包含多版本对比、特殊合规标注的工业或3C类商品,覆盖三个层级试跑得到的系数基本可以适配绝大多数同类目的SKU需求。

3. 批次排期的缓冲比例一般设置多少合理?

没有统一固定数值,首次使用该核算方法的团队可以先参考过往同类项目的实际返工率乘以1.5作为初始缓冲比例,积累3个以上完整批次的真实产出数据后再逐步校准调整,避免没有预留缓冲导致项目交付延期。

4. 核算过程中发现有效模块率远低于预期时该怎么调整?

先回溯小样本试跑的逐模块记录,排查是素材输入不全、模块生成规则设置偏差还是内部筛选标准过严导致的问题,针对性调整输入规则后重新完成一次小样本试跑更新对应参数,不能直接沿用旧的估算系数测算整体项目成本。

按照这套核算逻辑推进,你的团队就可以逐步搭建出完全适配自身业务场景的成本核算体系,后续承接更多批量详情页制作需求时,不需要依赖第三方报价参考,自己就能快速输出准确的预算和排期方案,避免后续执行环节出现不必要的资源浪费。
