建筑项目竣工资料按阶段归档的检查清单

来源:17golang原创

时间:2026-09-29 04:05:44 482浏览 收藏

建筑项目竣工资料不适合等到工程结束后再集中补做。更稳妥的方式,是从项目准备阶段就建立归档目录和责任表,在勘察设计、施工、验收等节点同步收集、核对和整改,竣工验收前完成整理立卷,再按所在地城建档案机构的接收范围办理验收与移交。

归档检查可以概括为“五个阶段、三本台账、五项质量”:阶段覆盖项目准备到档案移交,台账记录目录、责任和问题,质量核对完整、准确、系统、规范和安全。具体表式、套数、载体和接收目录以项目所在地及专业主管部门要求为准。

现行《城市建设档案管理规定》自2026年9月1日起施行,要求工程建设单位及时收集整理各环节文件材料,归档进度与工程建设进度同步,并在组织竣工验收前完成工程档案整理立卷。现行《建设工程质量管理条例》也将“有完整的技术档案和施工管理资料”列为竣工验收应具备的条件之一。

国家档案局规则页面:https://www.saac.gov.cn/daj/yaow/202605/cb23ee18ba464a56b4775234db1ca3f4.shtml

适用范围:先确认项目归谁接收、按什么目录整理

这份清单适合作为房屋建筑、市政等一般建设项目的内部自查框架,但不能直接替代当地接收清单。项目启动后,应先向所在地城建档案管理部门或城建档案机构确认:

  • 项目是否属于城建档案接收范围;
  • 适用的归档目录、分类规则、文件格式和载体要求;
  • 纸质档案、电子档案、BIM 等数字资源的交付范围;
  • 工程档案验收、竣工验收备案与档案移交之间的衔接要求;
  • 改建、扩建、重要部位维修或专业工程是否另有专项规定。

交通、水利、能源、铁路、民航领域重大建设项目档案验收按有关专项规定执行。地方办事流程也可能对目录、表式、上传系统和移交批次作进一步要求,因此项目部应保存当地正式告知材料,并把它转成自己的检查表。

按阶段归档:不要把资料工作压到竣工前

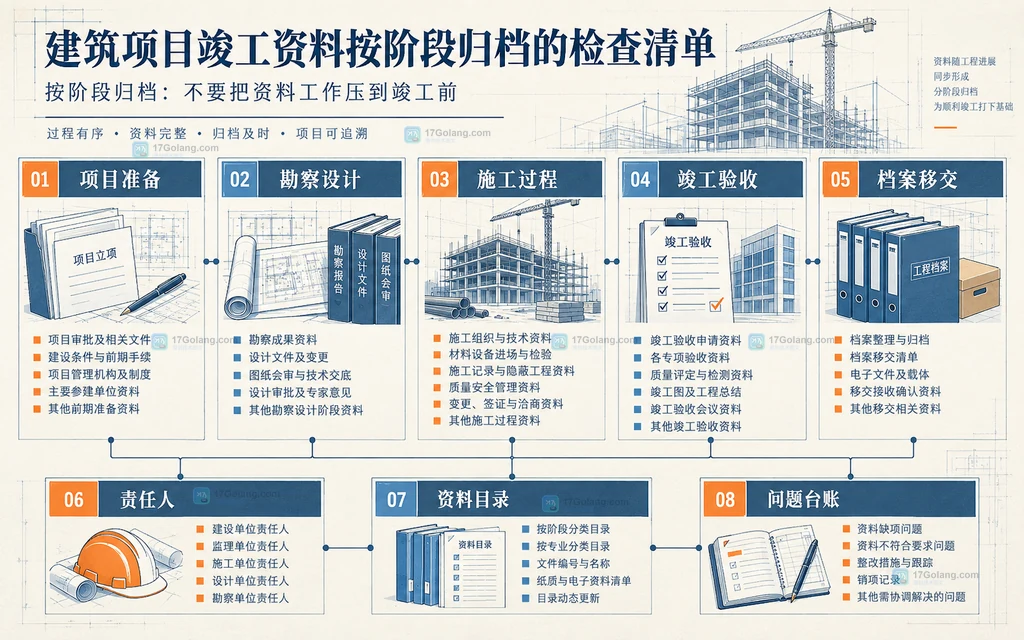

项目准备、勘察设计、施工过程、竣工验收和档案移交的归档阶段图
图1:建设项目五个归档阶段及三类管理支撑的关系示意;这是原创说明图,不是官方表格或系统截图。

分阶段归档不是把一个文件夹切成五份,而是把“文件形成、责任确认、质量核对、问题整改”放到最接近业务发生的时间。这样做的好处是,人员尚未退场、现场仍可复核、签章责任人仍在,资料问题更容易闭环。

阶段一:项目准备阶段

这一阶段先搭框架,不追求把所有资料一次列完。建议建立三本台账:

  1. 资料目录台账:列出资料类别、文件名称、形成单位、形成节点、原件或复制件要求、载体和保管位置。
  2. 责任台账:明确建设、勘察、设计、施工、监理等单位的提交责任人、审核人和移交接口人。
  3. 问题台账:记录缺件、版本冲突、签章缺失、图实不符、电子文件打不开等问题及整改期限。

准备阶段检查清单:

  • 是否取得项目所在地档案接收范围和业务告知;
  • 合同中是否明确各参建单位的资料形成、整理、交付责任;
  • 档案相关费用、竣工图编制责任和数字化工作是否落实;
  • 文件命名、版本号、日期格式、电子目录和备份方式是否统一;
  • 定期检查节点是否与施工计划、验收计划同步。

阶段二:勘察设计阶段

这一阶段最怕“最终版不明确”。同一专业可能同时存在送审版、修改版、施工版和变更版,如果只按文件名归档,很容易把过期版本带到竣工图编制中。

勘察设计阶段检查清单:

  • 勘察、测量、设计成果是否能对应项目和专业;
  • 审批、审查、会审及回复记录是否与相应版本绑定;
  • 设计变更是否保留变更原因、依据、日期和责任确认;
  • 作废版本是否有清晰标识,避免误用于施工或竣工图;
  • 电子源文件、签章版文件和纸质文件之间是否能相互对应。

不要擅自补签、代签或修改历史文件。发现责任手续不完整时,应由文件形成单位按真实业务过程补充说明或重新履行程序,并将整改依据一并保留。

阶段三:施工过程阶段

施工资料数量最大,也最需要“随工程进度同步”。可以按单位工程、分部、专业和时间组织内部目录,但最终分类仍应服从所在地接收规则。

施工过程阶段检查清单:

  • 施工组织、技术交底、图纸会审和变更文件是否形成闭环;
  • 主要建筑材料、构配件和设备的进场资料、检验记录是否与批次对应;
  • 施工记录、测量记录、隐蔽工程记录和质量验收记录是否与现场部位对应;
  • 试验、检测和功能性测试资料是否能追溯到对象、日期和结论;
  • 监理通知、整改回复和复查结论是否成组归档;
  • 现场变更、技术核定等是否同步反映到竣工图底稿;
  • 影像资料是否有时间、部位、事件说明,避免只保存无上下文照片。

每次月度或节点检查最好抽查“资料—图纸—现场”三者是否一致。只检查有没有文件,不检查文件是否对应实际部位,容易在竣工前留下大面积返工。

阶段四:竣工验收前

现行《城市建设档案管理规定》要求,工程建设单位在组织竣工验收前完成工程档案整理立卷,并确保工程档案完整、准确、系统、规范和安全。建设单位还应组织设计、施工、监理等单位按照建设工程实际情况,在竣工验收前完成竣工图编制。

竣工验收前检查清单:

  • 工程设计和合同约定内容的完成情况是否有相应资料支撑;
  • 技术档案和施工管理资料是否完整,缺项是否有真实、合规的处理记录;
  • 主要材料、构配件和设备的进场试验资料是否齐全可追溯;
  • 勘察、设计、施工、监理等单位的质量文件是否齐备;
  • 施工单位工程保修文件是否准备完成;
  • 竣工图是否反映实际建设情况,变更是否落实到图面和目录;
  • 纸质文件、电子文件、目录数据和BIM等数字资源是否一致;
  • 文件是否可读、可打开、可检索,载体是否完好且备份有效。

竣工验收前的总检查:五个维度逐项过关

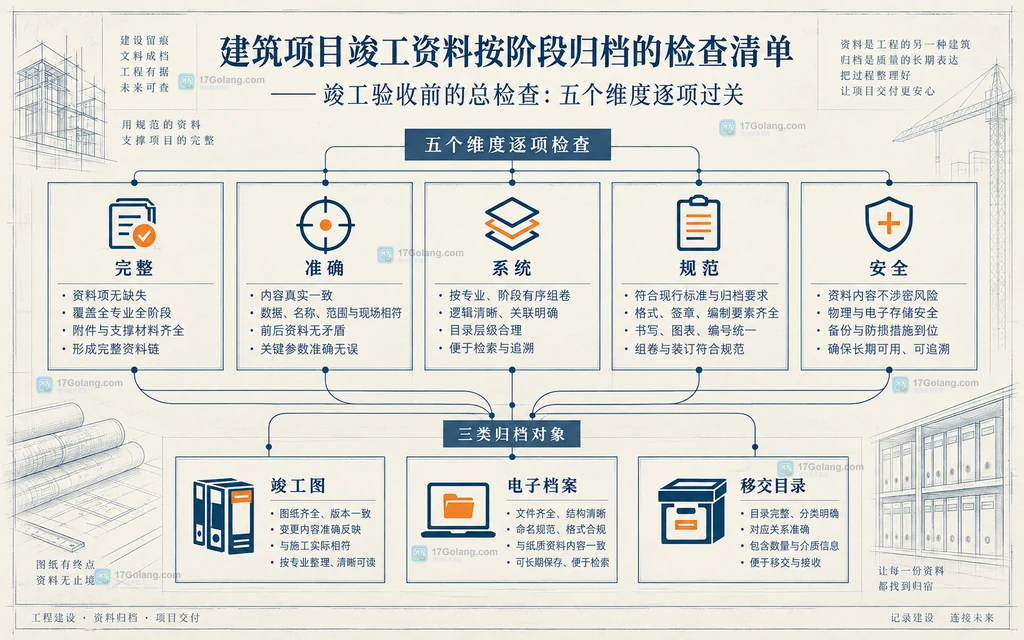

建筑竣工资料完整、准确、系统、规范和安全五项检查维度图
图2:竣工资料五项质量维度与关键核对对象;这是原创检查说明图。
维度主要检查点常见问题
完整应归文件、目录、竣工图、电子档案是否齐备只缺一份关键审批或试验记录
准确内容、日期、部位、版本、责任主体是否真实对应竣工图未反映现场变更
系统文件能否按项目、专业、阶段和业务关系组织文件齐全但彼此无法追溯
规范分类、命名、页序、签章、载体和目录是否符合要求自建目录与接收目录不一致
安全保管、备份、权限、涉密和个人信息处理是否恰当电子文件只有单份或权限失控

阶段五:验收与移交

新规明确,城建档案管理部门对需要移交的工程档案进行验收并出具工程档案验收意见书;住房城乡建设主管部门在竣工验收备案时查验该意见书。工程建设单位应在工程竣工验收备案前向城建档案机构移交工程档案,备案后形成的工程档案应在备案后三个月内移交。建设周期长、规模大的工程可以分阶段验收、分阶段移交。

移交阶段检查清单:

  • 移交目录是否与实物、电子文件逐项对应;
  • 整改问题是否关闭,并保存复查记录;
  • 电子档案、BIM 等数字资源是否纳入移交范围;
  • 备案后形成的补充文件是否单独建账,避免遗漏后续移交;
  • 建设单位自留档案是否与移交版本建立清晰对应关系;
  • 交接凭证、验收意见和移交清单是否妥善保管。

怎么做一次内部抽查

如果时间有限,可以采用“每专业抽一个部位、每阶段抽一条链”的方法:

  1. 从竣工图选择一个实际部位,反查设计变更、施工记录、隐蔽验收和检测资料;
  2. 从一批主要材料出发,核对进场、检验、使用部位和质量验收记录;
  3. 从一条监理通知出发,核对整改、复查和关闭证据;
  4. 从电子目录随机选取文件,验证能否打开、内容是否与目录一致;
  5. 从问题台账随机选取已关闭项,确认不是只改了状态而未补齐依据。

抽查发现同类问题时,不应只修这一份文件,而应扩大到同专业、同阶段或同形成单位进行批量排查。

风险提醒

  • 不要倒签、代签或伪造:资料缺失应按真实过程整改,不能为了“齐全”制造虚假记录。
  • 不要只保存扫描件:原件、纸质档案、电子档案及数字化成果如何保管和移交,应按适用规则执行。
  • 不要忽略地方差异:目录、套数、格式、平台和办理路径可能因地区与项目类型不同。
  • 不要把移交等同于结束:备案后形成的资料仍要跟踪归集并按期移交。
  • 不要忽略专业规定:重大交通、水利、能源、铁路、民航项目按有关专项规定办理。

相关问题

竣工资料应该由谁统一负责?

工程建设单位对项目档案负有组织管理责任,勘察、设计、施工、监理等单位按建设进度同步收集整理,并按规定交付符合归档要求的档案。项目内部还应明确具体接口人和审核人。

竣工图应该什么时候完成?

现行《城市建设档案管理规定》要求工程建设单位组织相关单位,根据工程实际情况,在组织工程竣工验收前完成竣工图编制。

电子档案和 BIM 要不要移交?

新规明确电子档案、BIM 等档案数字资源应当移交,纸质档案数字化成果应真实反映档案内容。具体格式、数据范围和接收方式仍要向当地机构确认。

大型项目能否分阶段移交?

建设周期长、规模大的建设工程,可以分阶段验收、分阶段移交。项目应提前与城建档案机构确认阶段划分和交付安排。

资料目录齐全就能通过检查吗?

不一定。还要核对内容是否准确、文件之间是否系统关联、整理是否规范、载体是否安全,以及竣工图与现场是否一致。

真正省时间的做法不是竣工前“冲刺补资料”,而是让资料形成与工程建设同步。项目准备时定目录和责任,施工过程中持续抽查,验收前按五项质量做总检查,移交后继续跟踪补充文件,才能把归档从临时任务变成可控的项目交付。
