分布式光伏电站日常巡检表怎么设置项目

来源:17golang原创

时间:2026-10-04 20:30:20 177浏览 收藏

分布式光伏电站日常巡检表不要只写“设备正常”。更实用的设置方式,是把检查对象、可判断标准、巡检频次、异常处置和复核结果放在同一条记录里。这样既能看出组件、支架、逆变器和配电线路的状态,也能在发电量异常时快速追溯到责任人和处理动作。

建议先建立“组件与支架、直流侧、电气设备、监控与安全”四个分区,再给每个项目补充“正常/异常、数值或现象、照片编号、处理状态”四类结果字段。日常表负责发现问题,周期表负责深度检查,特殊天气后增加复查,不要把所有内容挤在一张没有频次的清单里。
要点速览
  • 每个检查项目必须能被判断,避免只勾选“已检查”。
  • 频次按设备风险拆分,地方要求、项目制度和安全规程优先。
  • 异常记录至少包含措施、责任人、完成时间和复核结果。

巡检表先按设备对象拆成四个分区

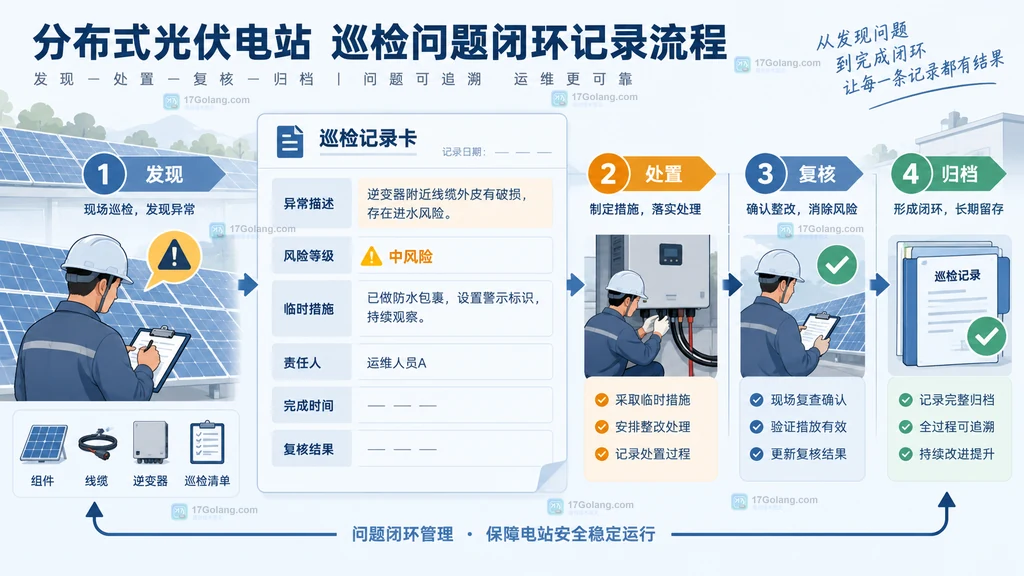

第一步不是罗列几十个名词,而是先按设备边界分组。组件与支架关注遮挡、破损、松动、积水和明显变形;直流侧关注连接器、电缆、汇流箱和异常发热迹象;电气设备覆盖逆变器、配电柜、变压器及其指示状态;监控与安全则记录发电量、告警、接地防雷、通道和作业防护。

分布式光伏电站巡检表按组件支架、直流侧、电气设备和监控安全分区的结构说明图
图1:分布式光伏巡检表分区说明图,展示设备对象与记录栏目的对应关系。

每个分区建议使用“检查项目—判断标准—结果—附件编号”四列。例如“支架螺栓”不能只写检查,应明确为“目视无松动、无明显锈蚀,异常时记录位置”;“逆变器”则应记录运行状态、告警代码和现场环境。这样换人巡检时,判断口径不会跟着个人经验漂移。

频次要和风险等级一起设置

国家能源局公开答复提到,分布式光伏运维通常包含日常巡检与设备维护、智能监控与数据分析、故障处理与应急响应、安全管理与培训、设备档案与维护计划。浙江公开的工商业分布式光伏运维导则给出了一个可借鉴的分层基线:组件和支架至少按季度检查,光伏方阵、防雷接地系统和配电线路至少按半年检查,汇流箱、配电柜、逆变器、变压器等电气设备至少按年检查;特殊天气后应增加检查。

这些周期不能直接替代项目所在地的制度或运维合同。表格可以增加“周期类型”和“下次到期日”两列,将日常巡视、周度复核、月度数据分析、季度或年度专项检查分开。屋顶积雪、暴雨、大风、雷电或施工后,使用“特殊检查”模板,不要修改普通日表后造成周期混乱。

分区建议项目结果怎么写
组件与支架遮挡、破损、排水、紧固位置+现象+照片编号
直流侧连接器、电缆、汇流箱外观、温升迹象、告警关联
电气设备逆变器、配电柜、变压器状态、告警、专业复核意见
监控与安全发电量、接地、防护、通道数据时间+责任人+复查日期

异常项目必须留下处理闭环

一条合格的异常记录至少分成五段:发现了什么、风险如何分级、采取了什么临时措施、由谁负责、何时复核。比如监控平台显示某组串发电量持续偏低,巡检表中应关联设备编号和数据时间,再记录现场是否有遮挡、连接异常或告警;涉及带电检查、登高、拆接线和保护试验时,只记录由具备条件的专业人员按制度处理,不在日常表里安排越权操作。

分布式光伏巡检异常从发现、风险分级、处置到复核归档的闭环说明图
图2:巡检异常闭环说明图,展示发现、处置、复核与归档的记录关系。

表格可以设置“正常、待观察、限期处理、立即上报、已复核”五种状态。结束巡检时先确认所有异常都有负责人,再由复核人关闭记录;没有复核结果的项目不要勾成“完成”。纸表可用编号串联附件,电子表则保留时间、设备编号和修改痕迹,便于后续分析重复故障。

来源和使用时的三个提醒

国家能源局关于分布式光伏后期运维的公开答复:https://www.nea.gov.cn/20250730/30f3a8b4af5f4e9d98bb8754ededc701/c.html;国家标准信息公共服务平台的 GB/T 38946-2020 信息:https://openstd.samr.gov.cn/bzgk/std/newGbInfo?hcno=216AD4FA73017F7DA09C8706C865B0AF&refer=outter。实际执行还要核对并网资料、运维合同、设备说明书、属地要求和现场安全制度。

  • 不要把“日常巡检”写成电气检修授权,发现危险缺陷先隔离风险并上报。
  • 不要用单一发电量判断设备正常,应结合天气、遮挡、告警和同类设备对比。
  • 每月抽查表格完整性,重点看异常是否关闭、设备档案是否更新、周期是否逾期。

相关问题

巡检表一定要把所有设备写进一张表吗?

不一定。按设备分区拆成日常、周期和特殊天气模板更清楚,但设备编号和异常单号要能互相追溯。

只记录“正常”是否可以?

不建议。正常项也应保留检查时间和人员,关键设备最好记录状态、告警或数据时间,避免事后无法判断检查是否真实发生。

发现组件破损后谁可以处理?

先按项目安全制度设置警戒和上报,不自行拆卸或触碰带电部件;由具备相应条件的运维人员依据设备和现场规程处理。

怎么判断这张表设置得够不够?

随机抽一条异常记录,能否回答“哪台设备、什么现象、何时发现、谁处理、是否复核”。五个问题都能回答,表格才真正形成了运维记录。
