装修工程交付前业主怎么整理隐蔽工程验收资料

来源:17golang原创

时间:2026-09-08 02:17:18 352浏览 收藏

装修工程到了交付前,隐蔽工程资料不要只按“照片、合同、发票”堆在一个文件夹里。更实用的做法是先按合同和交付对象分组,再给每个房间建立点位索引,最后把材料、施工位置、验收结论和整改记录串成一条证据链。这样日后墙面、地面或设备出现问题时,能较快找到对应的管线、防水层和责任入口。

业主至少应整理四组资料:合同与设计依据、按空间标注的隐蔽位置照片或图纸、材料与施工记录、验收及保修交接资料。具体表格、照片数量和地方手续以合同、物业管理服务协议及工程所在地要求为准,不要把网上模板当成统一法定格式。

要点速览
  • 先区分谁提供资料:施工方、物业、开发建设单位和业主自己的记录,来源不同,不能混成一份口头承诺。
  • 每个点位都要能回答“在哪个房间、哪面墙、离哪个固定物多远、对应哪份材料或验收记录”。
  • 防水、水电、暖通、燃气和弱电等项目要特别保留施工前后状态;涉及燃气、承重结构或公共部位时,不自行判断合规。

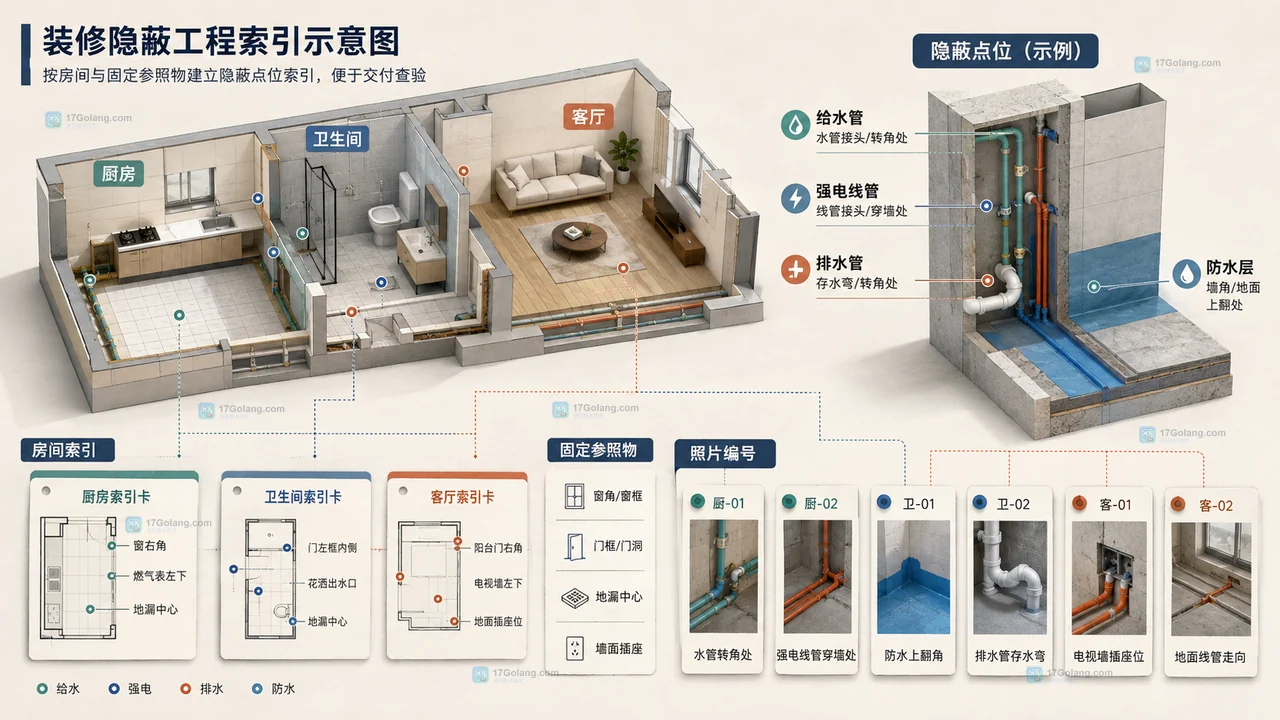

以房间和墙地面点位建立装修隐蔽工程位置索引的原创说明图

先按资料来源确认验收依据

第一份文件应是装修合同及附件,包括报价单、设计图、变更单、材料约定、验收节点和保修条款。再把物业装修管理服务协议、开工登记或现场检查记录单独放入“管理资料”,因为物业检查依据通常是协议和小区管理要求,并不等同于施工质量验收。

住房和城乡建设部《住宅室内装饰装修管理办法》第三十条明确,住宅室内装饰装修工程竣工后,应按照工程设计合同约定和相应质量标准验收;验收合格后,装饰装修企业应出具质量保修书。这个表述说明,业主整理资料时要同时看合同、设计和适用标准,而不是只找一张所谓“全国统一验收表”。

如果是开发建设单位统一装修的商品住宅,还要把商品房买卖合同中的装修交付条款单独核对。竣工图、室内空气质量检测报告、住宅质量保证书、住宅使用说明书等是否应交付,要以合同和适用管理规定逐项确认;精装交付与业主自行委托装修不能混用一套清单。

给每个房间建立隐蔽位置索引

不要只保存“水电完工.jpg”这种无法定位的照片。建议用“房间-墙面或地面-点位编号”的方式命名,例如“厨房-操作台右侧墙-弱电箱进线-01”,并在户型图或手绘平面图上标出拍摄方向。照片里最好同时出现卷尺、门洞、插座盒或柱角等固定参照物,方便后续估算埋管位置。

索引表可以保持很简单:

字段填写内容用途
位置房间、墙/地面、参照物日后开孔或维修时避让
项目给水、排水、电气、防水、弱电等匹配对应施工记录
证据照片、图纸、检测或验收记录编号避免资料与现场脱节
状态合格、待整改、已复验确认问题是否真正闭环

拍摄重点是“变化发生的节点”:封槽前、闭水或相关检测后、封板和饰面覆盖前。最终成品照有助于确认设备和开关位置,但不能替代隐蔽阶段的记录。

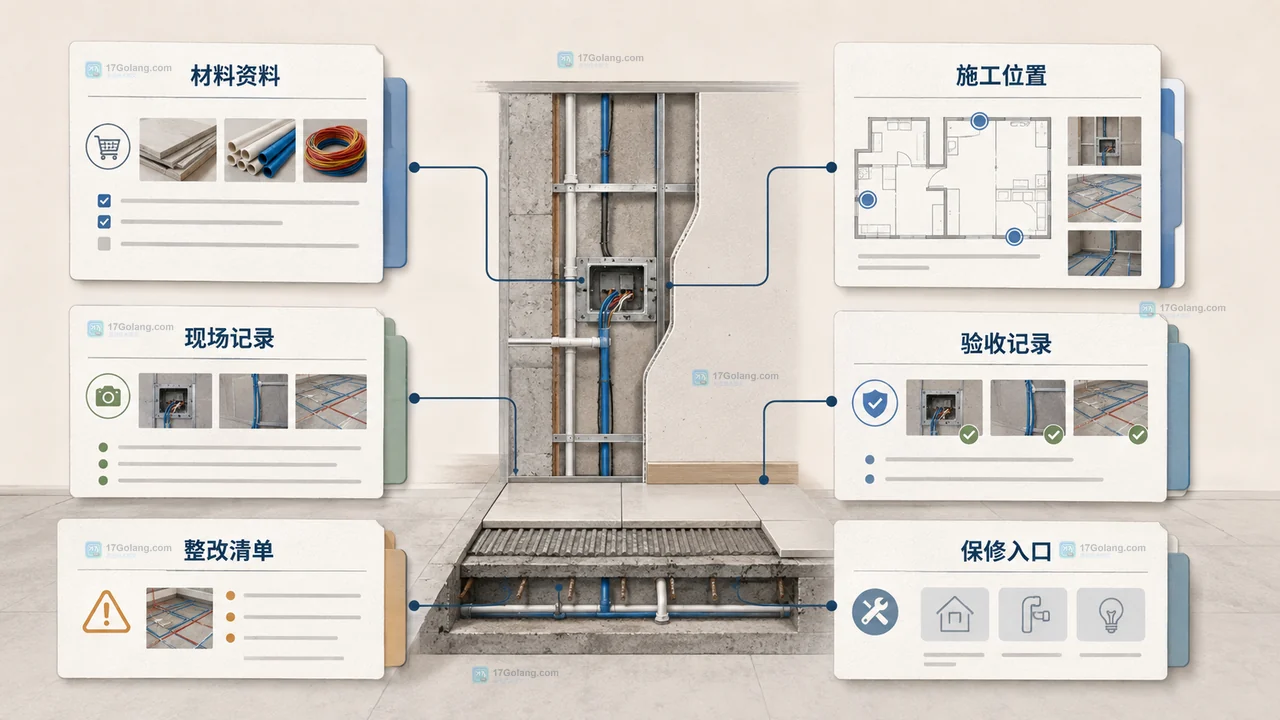

装修材料、施工位置、验收结论与保修记录相互对应的原创资料链说明图

把材料、施工和验收记录串起来

每一类隐蔽项目都按“材料是什么—装在哪里—谁施工—何时验收—有没有整改”整理。材料资料至少保留名称、规格型号、品牌或生产信息、购买凭证以及产品说明或合格证明;不要只拍外包装,开封后应让材料名称和实际使用部位能对应起来。

水电项目重点看回路或管线走向、箱体和阀门位置、测试或通电记录;防水项目重点看施工区域、节点处理、相关检验记录和复验结果;吊顶、墙体或柜体内部的线缆,则要记录检修口、设备接口和可能被遮挡的连接点。燃气管道、承重墙、主体结构和公共设施涉及专业与审批边界,资料缺失时应先找施工单位、物业或有资质的专业人员确认,不能靠照片自行下结论。

发现缺项时不要直接改文件名或补写“已验收”。建立一张整改清单,写明缺什么、由谁提供、预计时间、补交文件名和复验结果;每次沟通保留合同约定的正式渠道记录。证据链的价值不在于文件越多,而在于同一问题能从现场位置追到材料、施工和最终处理结果。

交付前核对保修和缺项闭环

最后把资料分成“已收齐”“待补交”“不适用”三种状态,并让施工方在交付清单或验收记录上确认。交付时索取质量保修书;如果材料和设备由装修企业采购,还要核对说明书、保修单和环保说明书。住宅室内装饰装修管理办法还规定,正常使用条件下装修工程最低保修期限为二年,有防水要求的厨房、卫生间和外墙面防渗漏为五年,保修期从竣工验收合格日起计算,但合同和具体项目仍需单独看清责任范围。

归档时至少保留三份:一份云端或硬盘备份,一份按房间整理的快速查找版,一份包含合同、验收和保修文件的原始版。交付现场若出现“先签字、资料以后补”,可以把未完成内容写入签收备注或缺项清单,明确补交责任和时间;不要用模糊的“资料齐全”替代实际核对。

相关问题

隐蔽工程照片拍多少张才够?

没有脱离项目和合同就能适用的统一张数。判断标准是每个关键位置是否有连续、可定位的记录,且能和户型图、材料和验收记录对应。

只有装修公司口头说验收合格怎么办?

先查看合同约定的验收方式,要求把验收日期、项目、结论、整改和保修资料写入交付记录。涉及防水、燃气、结构或公共部位的问题,应再向物业或专业机构核实。

交付资料缺少竣工图能否先入住?

是否影响入住要看项目性质、合同和当地管理要求,不能仅凭一篇清单判断。业主可以先把缺项列明,向开发建设单位或施工方确认补交安排,并保留书面记录。

资料整理好后是否等于工程质量合格?

不等于。资料只能帮助定位、核对和维护,不能替代现场验收、检测或专业鉴定;发现渗漏、线路异常或结构疑点时,应停止可能扩大风险的操作并寻求专业处理。

把资料整理成能用于维修的交付包

装修交付前,最有用的资料包不是漂亮的相册,而是一套能从“房间点位”找到“施工与验收记录”的索引。按合同和物业协议确定依据,按空间标注隐蔽位置,把材料、施工、整改、保修和检测文件逐项对应,再用缺项清单完成闭环,后续维修、争议沟通和保修申请都会更有依据。

资料依据:住房和城乡建设部《住宅室内装饰装修管理办法》;统一精装商品住宅的交付资料还应结合商品房买卖合同和当地现行要求核对。
