软件服务商交付项目时怎么核对账号权限和验收资料

来源:17golang原创

时间:2026-09-10 09:45:51 333浏览 收藏

软件服务商交付项目的核对工作,可以拆成账号权限核验、验收资料核对两个独立环节逐项推进,顺着实际使用场景摸一遍账号权限,对着交付清单逐一清点验收资料,就能把交付环节的权责边界理清楚。

优先核对所有涉及系统账号的功能、数据、操作权限,确认和合同约定的范围匹配后,再清点交付的文档、部署包、配置文件等资料,全部核验通过再签字确认验收。

软件服务商交付项目时,最稳妥的顺序是“先核账号和权限,再核交付物,最后做现场交接”。不要只用“系统能登录”作为验收结论:还要确认谁拥有账号、能访问哪个环境、可以执行哪些动作,以及临时权限何时失效。资料也不能只堆在一个压缩包里,而要能和需求、版本、测试结果逐项对应。

交付验收的核心不是把账号密码交出去,而是把系统责任、权限边界、交付证据和后续联系人一起交清楚;服务商的临时账号应在任务结束后及时停用或收回。
要点速览
  • 账号表至少记录归属人、系统、环境、权限动作和有效期。
  • 每份交付资料都要对应一个可复核的结果、版本或记录。
  • 交接结束要完成权限回收、资料归档和双方确认。

交付前先把账号权限表对齐

先按“人—系统—环境—动作”四个维度列一张表。人要区分客户负责人、客户操作员、服务商实施人员和只读支持人员;系统要写清应用、代码仓库、云主机、数据库、监控等对象;环境至少区分测试和生产;动作则写登录、查看、发布、修改、导出或删除,而不是笼统写“管理员”。

客户应优先拥有正式管理账号,服务商使用个人账号或有期限的临时账号。不要共用一个永久超级账号,也不要把生产权限顺手复制给测试账号。涉及生产数据、个人信息或批量操作时,还应写明审批人、操作窗口和日志位置。图中的矩阵适合用作交付前的逐行检查表。

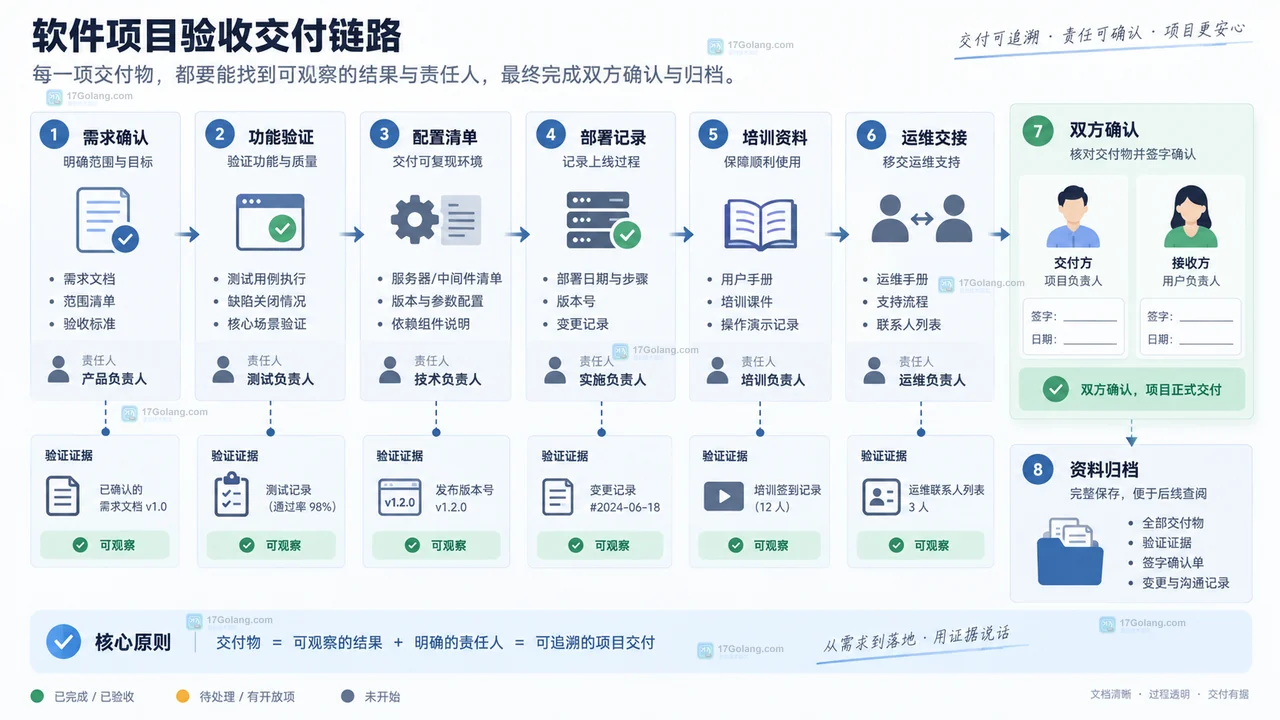

软件项目交付账号权限矩阵,展示客户账号、临时账号、测试生产环境和到期收回的关系
图1:先看账号归属和环境边界,再确认每个账号实际需要的操作范围。

验收资料要能对应每个交付结果

把验收资料分成几组,避免只交一份没有目录的压缩包:

资料组至少核对什么对应结果
需求与功能需求编号、功能范围、测试记录约定功能是否可复现
配置与部署版本、参数、依赖、部署时间能否按记录恢复或排障
培训与运维培训对象、操作手册、联系人客户能否独立完成日常操作
问题与变更遗留问题、责任人、计划日期未完成事项没有被误算为通过

验收记录里最好保留版本号、测试环境、测试人、结果和遗留项。对于政务或受合同约束较强的项目,还要按照项目管理文件和合同要求准备初验、终验及附件资料;这些要求不能直接套用到所有商业项目,实际以合同约定为准。

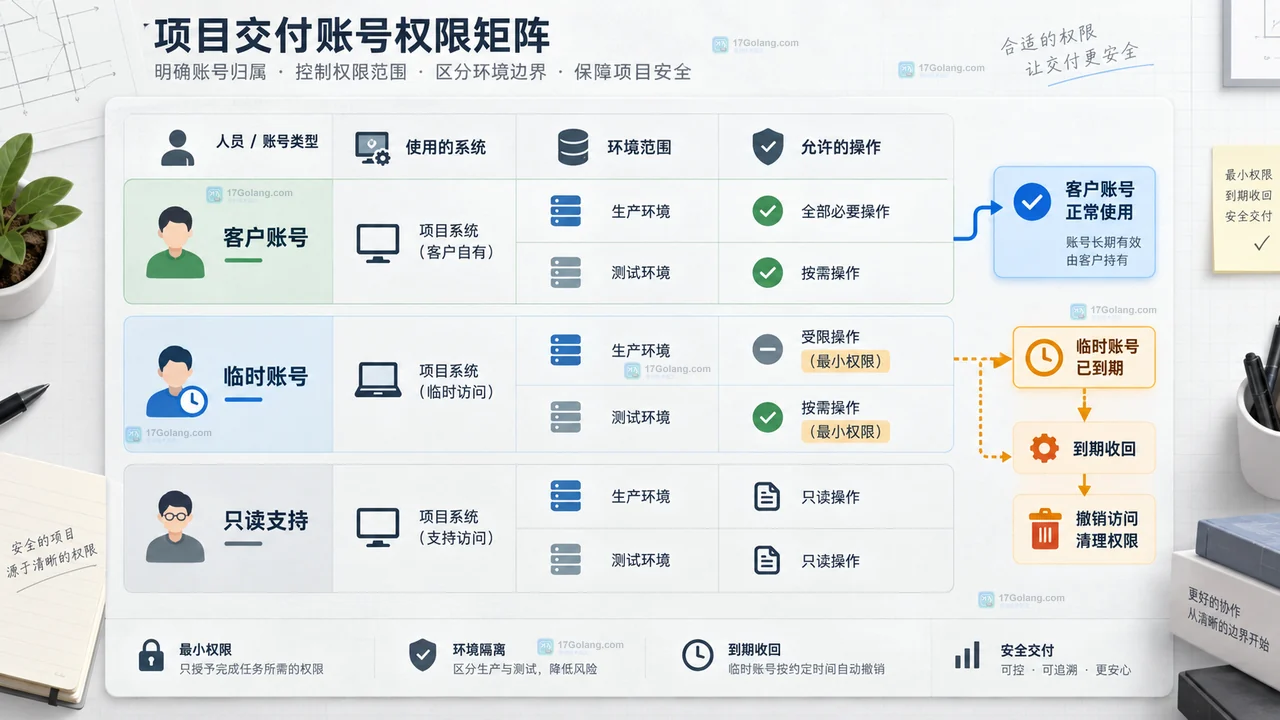

软件项目验收资料链路,从需求确认、功能验证连接到部署记录、运维交接和最终归档
图2:每项交付物都要能找到对应结果、责任人和可追溯记录。

交接当天按“验证、收回、签字”走完

交接时由双方按清单操作,而不是只在会议上口头确认。先用客户正式账号验证登录、关键功能和必要的管理动作;再检查服务商临时账号、测试账号、共享账号和旧口令是否停用或更换;最后确认备份位置、监控联系人、故障升级路径和未结问题。

账号密码不要直接写进普通邮件或验收正文。可以通过双方认可的安全交接方式传递,并在记录中只写账号归属、交接时间、有效期和回收结果。若服务商还需要后续运维,应单独约定服务窗口和权限范围,不能因为“以后可能要排查”就保留无限期生产权限。日志、变更单和回收记录应放到双方约定的归档位置。

常见问题

交付时必须把最高管理员账号交给客户吗?

不应只看“必须”二字,要看合同、系统所有权和运维安排。通常客户应掌握正式管理权,服务商按工作需要获得受控权限;如果确需特权操作,应明确审批、日志和有效期限。

只有一个账号,怎么完成权限核对?

先记录现状,不要为了签字临时制造多人共用账号。由客户确认账号归属和风险,再安排创建个人账号、角色分离或补充访问控制,整改项写入验收遗留清单。

资料交齐但功能还有小问题,能不能验收?

可以按合同约定区分通过、限期整改或部分验收,但必须把问题描述、影响范围、责任人、截止时间和复测方式写清楚,不能用“后续优化”替代明确承诺。
