小型工厂设备点检表怎样按班次设计

来源:17golang原创

时间:2026-10-23 13:43:26 154浏览 收藏

小型工厂设备点检表可以按“一台设备、一段班次、实际检查时点”组织:表头记录设备编号、班次起止和点检人,明细记录项目依据、检查时点、结果与异常编号,末尾记录交接和复核。跨班未处理的问题沿用原异常编号,不要在新班表上重新勾成正常。

班次用于安排责任,实际时间用于还原事实;点检发现异常、维修处理完成和批准恢复使用,应分别记录,不能用一个“已签字”代替全部判断。

以下是面向一般机械加工及小型制造现场的表单设计建议,不是全国统一格式,也不提供某台机器的安全阈值。设备项目、方法和周期应由企业结合说明书、风险辨识及适用规定制定,并交由相应负责人员确认。

先确定表单适用设备与检查边界

先给设备建立唯一编号,再决定一张表覆盖哪台设备、哪个班次。设备型号相同不代表使用状况相同,不宜只填“车床”或“包装机”而没有编号。机组可以共用表头,但每个被检查对象仍需明确标识。

班前、班中、交接是组织记录的常用时点,不代表所有项目都必须在每个时点操作一次。需要停机、隔离能源或专业人员执行的项目,应单独写明条件与授权岗位,不能让普通操作人员为了填满表格自行拆罩、触碰运动部位或打开电柜。

锅炉、压力容器、起重机械等涉及特种设备的对象,还须按其适用要求管理;一张日常点检表不能替代法定检验、专业检测、维修作业审批或恢复使用确认。

从说明书和本单位规程取得项目依据

设计项目时,先整理设备说明书、本单位安全操作规程、既往故障记录及适用标准要求。每项尽量写清“对象、观察或测量方法、合格依据、检查条件、执行岗位”,而不是只写“检查设备是否正常”。温度、压力、振动等量化项需填写单位与经确认的允许范围,不使用从网上照搬的通用数值。

《安全生产法》第三十六条对安全设备的维护保养、定期检测及相关记录和签字提出要求。这是安全设备管理要求,不能解读成法律统一规定每台生产设备每班使用某种表格。法律文本可查阅 应急管理部公布的《安全生产法》。

需要核对地方管理要求时,应通过属地应急管理部门及行业主管部门正式渠道,确认文件适用范围。应急管理部有关安徽工贸检维修指南的报道强调交接及恢复环节的安全确认,但这是地方检维修管理信息,不能直接当成所有地区日常点检的统一格式依据。相关报道:安徽省工贸企业检维修作业管理报道。

把班次、实际时间和状态设计成独立字段

例如夜班从当日20时到次日8时,表头同时保留完整起止日期;班次归属日期采用企业统一约定,实际检查时间仍按真实日期填写。这一例子只说明跨日记录方法,不是推荐排班时长。

区域建议字段填写要点
设备与班次设备编号、位置、班次起止、表单版本设备和跨日时间都能唯一辨识
项目依据项目编号、检查内容、方法、允许条件、依据版本项目变更可追溯,不随手改阈值
当班结果计划时点、实际时间、实际值或状态、点检人量化项填数值和单位,定性项用明确状态
异常关联异常编号、现象、报告对象及时间、当前处置状态能找到后续处理记录
交接复核未完事项、接班确认、复核结果、恢复授权引用接班与恢复使用不是同一个动作

状态至少区分“正常、异常、未检查、不适用”,并要求后两者说明原因。停机待修不是正常,不适用也不是随意免检。对于规定必须完成的项目,未检查意味着需要按制度处置,不应为了统计完成率改成不适用。

设备点检表的班次字段与实际时间字段示意
设备点检表的班次字段与实际时间字段示意,为原创说明图,不是官方表单或实际检查记录。

表单可以保留一个“运行状态”栏,记录停机、待修等事实,但不要把设备状态直接映射为所有点检项通过。哪些项目在什么条件下必须完成,由设备规程及风险控制要求决定。

用异常编号完成交接与复核

设计异常区时,建议把现象、发现时间、报告情况、已采取措施、后续责任人和当前状态拆开。记录应描述可观察事实,例如“发现防护件外观异常,已按本单位规程停止相关作业并报告”,不要写没有依据的故障诊断或擅自承诺可以继续运行。

发现可能危及安全的情况时,应按本单位经批准的安全操作规程和应急处置要求处理并及时报告,不能等到交班才登记。涉及检维修、能量隔离等工作,应由有相应能力和授权的人员按规定执行;本文只讨论记录结构,不是操作指导。

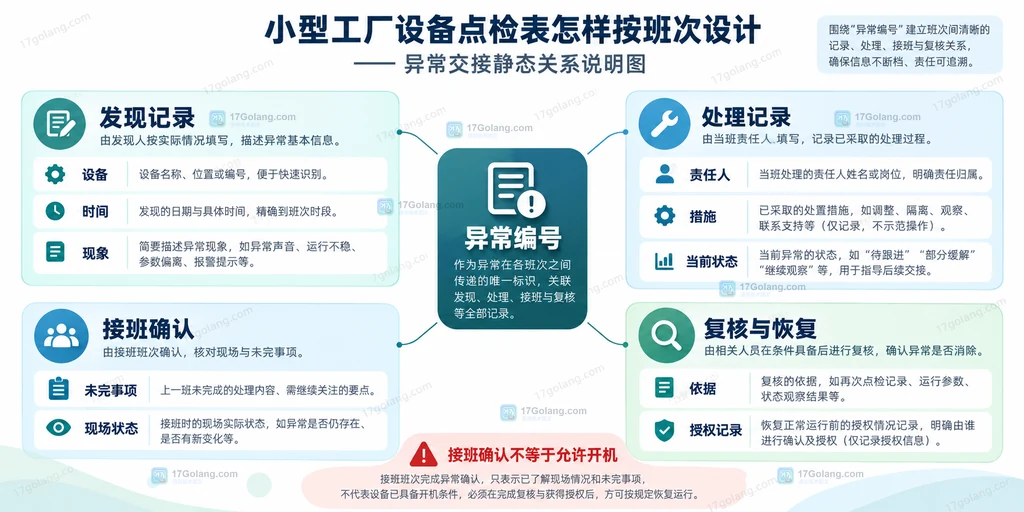

异常编号、处理记录、接班确认与恢复授权的关联示意
异常编号、处理记录、接班确认与恢复授权的关联示意,为原创说明图,不是官方表单或实际检查记录。

跨班保留同一个异常编号,新班次表引用它,记录接班人确认的现场状态。维修人员填写处理内容,不等于设备自动获得恢复使用许可;需要的复核、试验及恢复授权应按企业制度和适用规定单独完成。不能把“接班人签收”写成“允许开机”。

对于已关闭异常,保留关闭依据及复核人员信息,不删除原记录。相同问题再次出现时建立新异常并关联历史,有助于判断是否反复发生,而不是继续沿用“已修好”的旧结论。

准备上线材料并试填

启用前准备设备清单、项目依据、岗位责任、班次定义、异常报告渠道和表单版本说明。用真实班组试填,观察是否存在同一栏同时承担检查、维修和审批的情况;有就拆开。纸质表与电子表都应保留填写人和修改痕迹,不能用代签或整班预勾代替实际点检。

试填重点是能否在不增加危险动作的前提下取得需要的信息,能否找到未闭环异常,而不是单纯把项目数量压到最少。项目太多时,依据风险、说明书和专业意见重新组织频次,不随意删掉重要项目。

保存期限、签署形式及相关附件要求,应核对适用法规、行业要求和企业制度;这里不提供一个适用于所有工厂的固定年限。电子记录是否满足特定要求,也不能仅凭有时间戳就认定。

常见填写问题

两班倒和三班倒需要完全不同的表吗?可以共用字段结构,班次编码、起止时间和责任安排不同。每次实际检查必须有对应记录,不能共用一格导致无法识别是哪一班填写。

停机设备还要填表吗?按设备状态和管理要求确定适用项目,注明停机原因及未检查原因;停机不代表所有检查义务自动消失,也不能把不能执行的运行项写成正常。

班组长一个签名能代表所有人吗?不宜用一个签名掩盖实际执行岗位。点检、接班、维修和复核承担不同责任,按制度分别记录;需要本人签字的记录不能用代签替代。

拍照能替代数值和签字吗?照片可以作为附件,不能自动替代明确的项目结果、测量单位、人员责任和必要的签署记录,也不能为拍照接近危险区域。

一份有用的班次点检表,应让接班者看得懂设备是谁、何时查过、哪些项目没有完成、异常由谁继续跟进,以及恢复使用依据在哪里。表格服务于现场管理,不能反过来成为冒险检查和形式化打勾的理由。
