会展搭建服务商交接可重复使用的展具,关键不是把东西搬进仓库,而是让接收方能回答三个问题:这一箱装了什么、现在是什么状态、下一次还能不能直接用。比较稳妥的做法是按“模块编号—箱号—状态—去向—经手人”建立一一对应的交接记录,现场清点、包装、装车和入库各留一个确认点。
交接时先拆分模块,再按可复用、待维修、待补件、报废隔离分级;每个箱号都要有数量和状态,照片只作为辅助,不能代替清单和签字。
为什么可复用展具更需要交接记录
一次性材料拆完就结束,模块化展具却会进入下一次项目。少一块层板、混入一组不同规格的连接件,往往不会在撤展当天暴露,直到下一次搭建才发现缺件。会展服务商如果只记录“展具已回收”,就无法区分运输损伤、现场遗失和仓库错放。
国家标准信息平台目前显示,GB/T 33490-2025《展览展示工程服务基本要求》为现行推荐性国家标准,已全部替代 GB/T 33490-2017。市场监管总局发布说明提到,新版标准完善了展台搭建全过程技术要求,并增加绿色环保与可持续发展方面的要求。它给的是服务规范方向,不等于所有项目都使用同一张交接表;具体场馆、主办方和合同约定仍要优先执行。

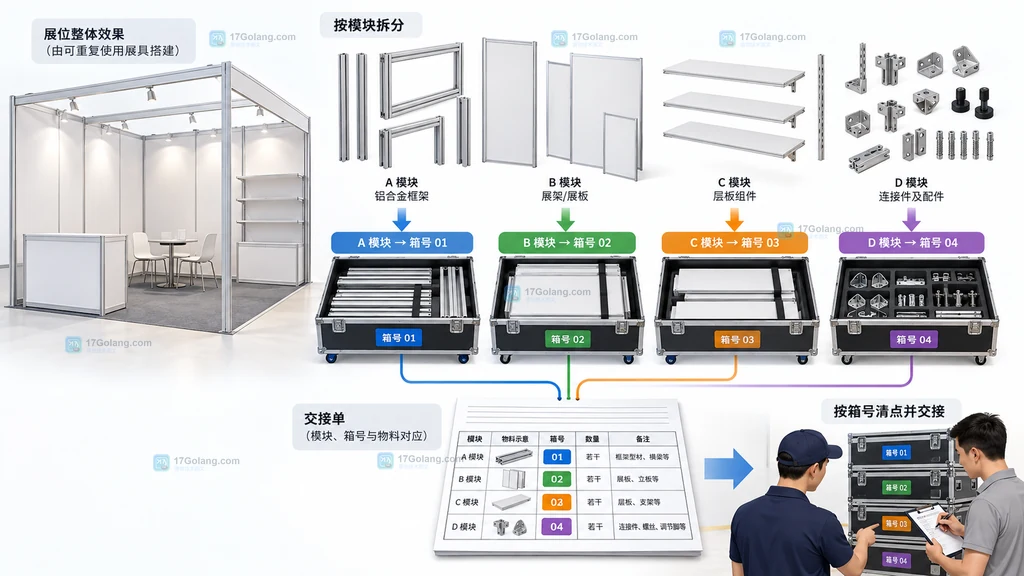

先把展具拆成可核对的模块
交接前先按下一次搭建仍会使用的单元拆分,而不是按“木料、五金、灯具”随手堆放。一个模块可以是一面展墙、一组展架、一个接待台或一套灯箱框。模块编号要稳定,不能每次撤展都重新命名。
| 字段 | 写法示例 | 作用 |
|---|---|---|
| 模块编号 | W-03 展墙组件 | 确定构件属于哪一个完整单元 |
| 构件明细 | 立柱 4、横梁 6、层板 3 | 避免只写“1套”而无法复核 |
| 箱号 | BX-014 | 对应包装、装车和入库位置 |
| 状态 | 可复用 / 待维修 / 待补件 | 决定下次能否直接领用 |
| 去向 | 仓库 A-02 或项目 2026-11 | 防止回库后失去追踪 |
对于易混淆的构件,可在标签上补充规格、颜色或连接方式。标签要贴在箱体和清单两处,箱内再放一张不怕运输磨损的明细卡。这样接收方不必先拆完所有箱子,便能从外部信息判断是否拿对。

撤展现场完成清点和分级
清点最好由拆除人员和交接人员共同完成。拆除人员最清楚构件从哪个位置下来,交接人员负责把结果写进记录。两个人只在最后签字而不一起核对,容易把“现场没找到”误写成“已装箱”。
可以采用四档状态:
- 可直接复用:结构、表面和配件完整,清洁后即可进入下一次领用。
- 维修后复用:主体仍有价值,但存在松动、划伤、变形或电气配件需要检查等问题。
- 待补件再交付:主体完整度较高,只缺少明确列出的连接件、层板或包装材料。
- 报废隔离:不再进入可复用库存,单独标记并按项目和场馆要求处理。
不要把“外观旧”直接等同于报废,也不要把“还能拼起来”直接等同于可复用。结构稳定性、连接件完整性、材料破损和项目安全要求应由相应负责人判断;展馆有专项检查或拆除规定时,以其要求为准。
按交接单记录包装与装车
交接单应在封箱前形成初稿,封箱后补上箱号和封签状态,装车时再记录车辆或运输批次。每个箱号至少要对应一项明细,不建议用“杂件若干”代替数量。小五金可以按袋计数,但要写明袋内品类和规格。
照片适合记录三类信息:封箱前的箱内布局、明显损伤、装车后的箱号排列。照片文件名最好包含项目简称和箱号,例如“展会A-BX014-封箱前”。照片的作用是帮助复盘,不能替代接收方的数量核对。
装车时按“先用后装、重物靠下、易损件隔离、同模块尽量同车”的原则安排。若因车辆或场地限制必须拆开运输,应在交接单上写明拆分关系,避免下一项目收到半套模块却以为已经齐套。
仓库或下一项目怎样复核签收
接收方先核对箱号,再抽查数量和状态,最后确认去向。对可直接复用的模块,可以在签收栏记录“数量相符、外观无新增损伤”;对待维修或待补件的箱子,则必须把问题写出来,不能用一个总签名把全部箱子混为一谈。
| 复核顺序 | 要看什么 | 出现差异怎么办 |
|---|---|---|
| 箱号 | 外标签、封签、交接单是否一致 | 先拍照并暂停拆分流转 |
| 数量 | 构件明细和实物是否对应 | 记录短缺或多出项及经手人 |
| 状态 | 运输后是否新增变形、破损、受潮 | 改为待维修或隔离,不直接入可用库存 |
| 去向 | 入库货位或下一项目是否明确 | 补写位置,避免形成“无主库存” |
签收不是对所有质量问题的一次性背书,而是对当次接收事实的确认。若双方对损伤责任有争议,应保留封箱、装车和开箱记录,按合同和项目管理流程处理,不要在文章化的交接单上自行下结论。

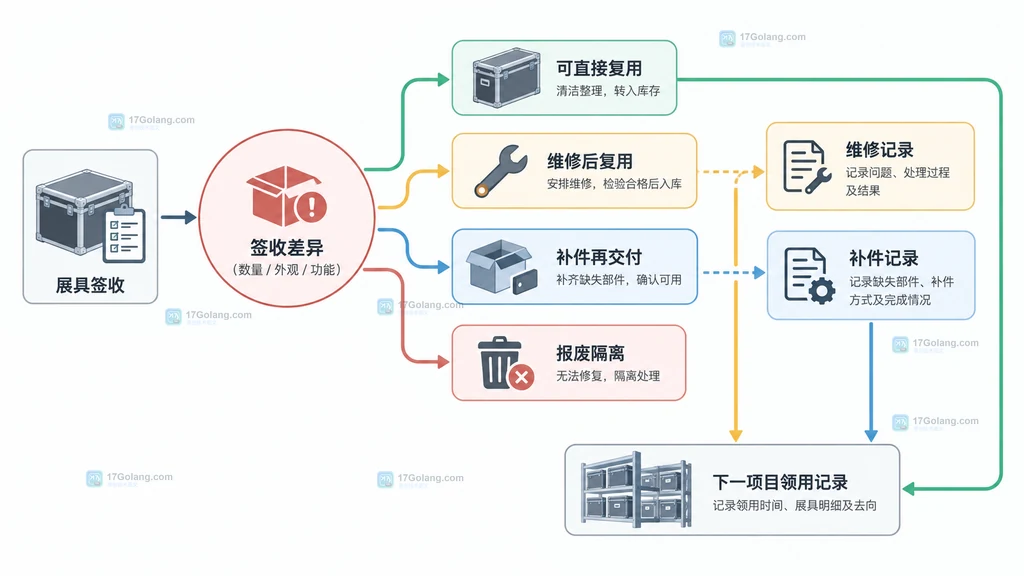

把差异变成维修和复用决策
交接完成后,真正有价值的是把差异转成下一步任务。维修单要写清箱号、构件编号、问题描述、处理人和完成状态;补件单要说明缺少的规格和数量;下一次领用时再回写实际使用的项目。这样库存不是一张“有或没有”的清单,而是能够说明“能否用、缺什么、谁处理”的工作记录。

商务部对《环保展台设计制作指南》的解读,把简约化、模块化、低碳化和安全化作为环保展台设计制作原则。对服务商来说,交接记录就是把“可重复使用”落到日常运营的一环:模块越标准,清点越容易;状态越清楚,下一次重复使用的准备时间越可控。
会展搭建服务商交接展具的速查清单
- 撤展前确认项目手册、场馆要求和合同中的拆除及交接边界。
- 按展墙、展架、接待台、灯箱框等模块建立稳定编号。
- 清点构件数量、规格和配件,避免只记录“整套”。
- 将物料分为可直接复用、待维修、待补件、报废隔离四档。
- 为每个箱号绑定明细、照片、去向和经手人。
- 由接收方按箱号、数量、状态和去向复核后分项签收。
- 把短缺、损伤和维修结果回写到下一次领用记录。
常见疑问
交接单能不能只写“展具一批”?
不建议。至少应有模块、箱号、数量和状态,否则下一次搭建很难判断缺件来自哪里。
可重复使用展具是不是都必须按同一国家标准验收?
不能这样概括。GB/T 33490-2025是现行推荐性国家标准,项目还要结合场馆、主办方、合同、结构和用电等具体要求执行。
拍了照片是不是就不用清点?
不行。照片只能辅助说明外观和包装状态,数量、规格、去向和签收责任仍应写在交接记录中。
参考入口
国家标准信息平台:https://std.samr.gov.cn/gb/search/gbDetailed?id=36DE96AA3F0ACD71E06397BE0A0A23D9
市场监管总局会展业国家标准发布说明:https://www.sac.gov.cn/xw/bzhdt/art/2025/art_9a371ff3895541bd8b76db7e41592cb9.html
商务部《环保展台设计制作指南》解读:https://www.mofcom.gov.cn/zcjd/gnmy/art/2021/art_6c22d3a53b2c4c998754649b84039d8e.html
文化和旅游部官网:https://www.mct.gov.cn/
-
501 收藏
-
501 收藏
-
501 收藏
-
501 收藏
-
501 收藏
-
127 收藏
-
159 收藏
-
448 收藏
-
143 收藏
-
210 收藏
-
345 收藏
-
222 收藏
-
475 收藏
-
216 收藏
-
136 收藏
-
197 收藏
-
476 收藏
-
- 前端进阶之JavaScript设计模式
- 设计模式是开发人员在软件开发过程中面临一般问题时的解决方案,代表了最佳的实践。本课程的主打内容包括JS常见设计模式以及具体应用场景,打造一站式知识长龙服务,适合有JS基础的同学学习。
- 立即学习 543次学习
-
- GO语言核心编程课程
- 本课程采用真实案例,全面具体可落地,从理论到实践,一步一步将GO核心编程技术、编程思想、底层实现融会贯通,使学习者贴近时代脉搏,做IT互联网时代的弄潮儿。
- 立即学习 516次学习
-
- 简单聊聊mysql8与网络通信
- 如有问题加微信:Le-studyg;在课程中,我们将首先介绍MySQL8的新特性,包括性能优化、安全增强、新数据类型等,帮助学生快速熟悉MySQL8的最新功能。接着,我们将深入解析MySQL的网络通信机制,包括协议、连接管理、数据传输等,让
- 立即学习 500次学习
-
- JavaScript正则表达式基础与实战
- 在任何一门编程语言中,正则表达式,都是一项重要的知识,它提供了高效的字符串匹配与捕获机制,可以极大的简化程序设计。
- 立即学习 487次学习
-
- 从零制作响应式网站—Grid布局
- 本系列教程将展示从零制作一个假想的网络科技公司官网,分为导航,轮播,关于我们,成功案例,服务流程,团队介绍,数据部分,公司动态,底部信息等内容区块。网站整体采用CSSGrid布局,支持响应式,有流畅过渡和展现动画。
- 立即学习 485次学习
