Go 日志里的时间为什么总是 UTC:time.LoadLocation、容器时区和序列化边界
时间:2026-07-26
浏览:500
作者:佚名
服务在开发机上打印的是北京时间,放进 Linux 容器后却变成了 UTC,排查日志时常常差 8 个小时。多数时候不是 Go 把时间算错了,而是程序加载的 *time.Location、容器里的时区数据和输出格式分别处在不同边界。
time.Time保存的是时间点和位置,打印结果取决于它携带的 Location。- 容器里不要默认假设存在本地时区数据,优先显式加载并检查错误。
- 日志、数据库和接口可以采用不同展示规则,但规则要固定并写进测试。
- JSON 的
RFC3339偏移量不能只靠字符串替换修正。
先看 Location,不要先改日志字符串

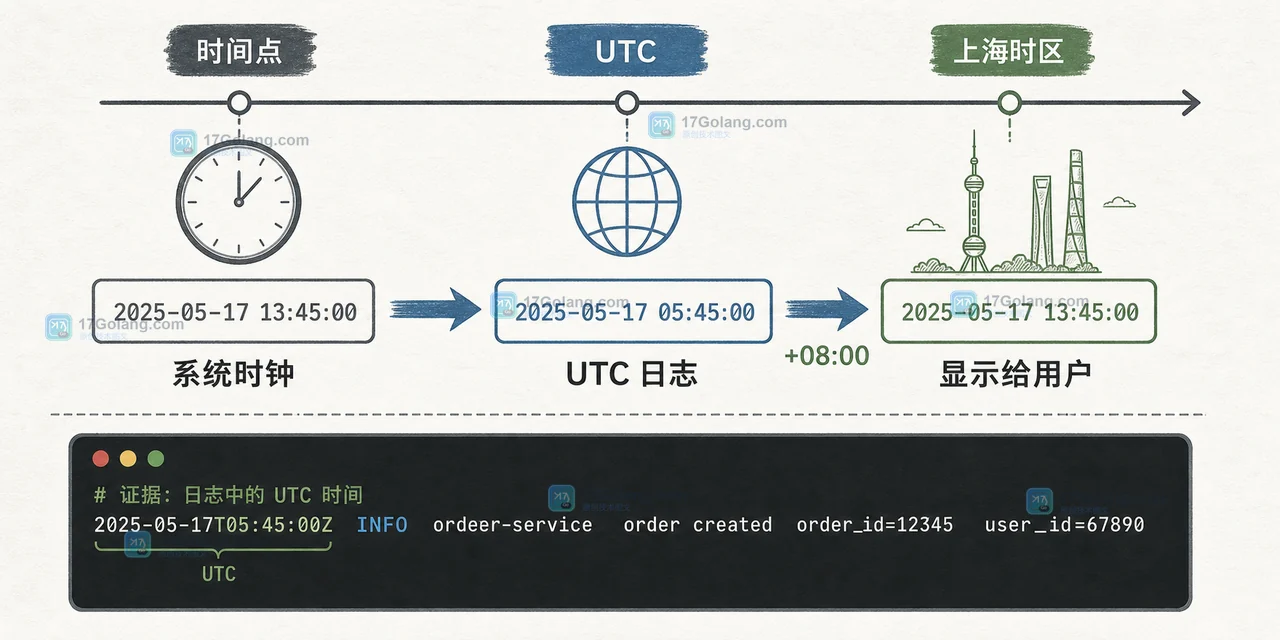

同一个时间点,用 UTC 和上海时区展示会得到两个不同的字符串,但它们指向的是完全相同的一刻。排查时先把 Location 和格式化结果一起打印出来:
now := time.Now()
fmt.Println("location:", now.Location())
fmt.Println("local:", now.Format(time.RFC3339))
fmt.Println("shanghai:", now.In(time.FixedZone("CST", 8*60*60)).Format(time.RFC3339))
如果容器里 time.Local 是 UTC,而业务又直接调用 time.Now().Format,日志自然会显示 +00:00。这不代表时间点错了,代表展示位置没有按业务约定设置。
time.LoadLocation 在容器里为什么会失败
time.LoadLocation("Asia/Shanghai") 会读取系统内置的时区数据库。精简镜像可能没有安装这份数据,调用后会得到类似 unknown time zone Asia/Shanghai 的错误。不要把错误丢掉,否则程序会在不同环境里悄悄出现两套时间规则。
func loadBusinessLocation() (*time.Location, error) {
location, err := time.LoadLocation("Asia/Shanghai")
if err != nil {
return nil, fmt.Errorf("load business location: %w", err)
}
return location, nil
}
镜像由团队统一维护时,可以把时区数据作为运行环境的一部分内置进去;如果应用需要更稳定地携带规则,也可以评估 time/tzdata 的打包方式。两种方案都要用构建产物做一次真实启动检查,不要只在开发机上验证就上线。
日志、数据库和接口应该各自遵守什么规则
我更建议把“保存时间点”和“展示时间”分开约定:数据库存 UTC 时间点,服务间的 JSON 保留明确偏移,面向运维的日志按团队约定输出。这样换机器或跨地区部署时,数据仍然能正常比对校验。
| 边界 | 建议格式 | 核对点 |
|---|---|---|
| 数据库时间点 | UTC | 写入和读取是否都带位置转换 |
| 服务间 JSON | RFC3339,保留偏移 | 客户端是否按时间点解析 |
| 运维日志 | 固定一种团队时区 | 采集器是否再次改写时间 |
不要用 strings.Replace 把 Z 改成 +08:00。那只是改了文字表面,没有改变原来的时间点;需要展示成本地时间时,应使用 t.In(location) 后再格式化。
JSON 序列化前,先决定谁负责转换
下面的结构体保存一个带位置的时间。只要调用方理解 RFC3339 规范,接口就能传递明确的偏移信息。
type Event struct {
Name string `json:"name"`
At time.Time `json:"at"`
}
func eventJSON(location *time.Location) ([]byte, error) {
event := Event{
Name: "config-reloaded",
At: time.Now().In(location),
}
return json.Marshal(event)
}
如果接口规范要求统一 UTC,就在组装响应前调用 event.At.UTC();如果产品页面必须展示用户所在地区的时间,就把时间点交给前端和用户时区处理。最怕的是接口返回 UTC,日志返回本地时间,排查文档却没有写清楚差异。
把容器时区问题变成可回归的检查
部署前可以用一个小检查确认三件事:目标镜像能加载 Asia/Shanghai,格式化结果包含预期偏移,JSON 反序列化后仍表示同一个时间点。
func TestBusinessTime(t *testing.T) {
location, err := time.LoadLocation("Asia/Shanghai")
if err != nil {
t.Fatal(err)
}
source := time.Date(2026, 7, 26, 9, 30, 0, 0, time.UTC)
local := source.In(location)
if got := local.Format(time.RFC3339); got != "2026-07-26T17:30:00+08:00" {
t.Fatalf("unexpected local time: %s", got)
}
}
测试通过后,再在和生产完全一致的镜像里启动一次。这里别急着只改 Dockerfile 的环境变量,应用是否显式加载位置、日志采集器是否带时间戳,都可能改变最终看到的结果。
常见误区
UTC 时间是不是比北京时间少了 8 小时?
不是。UTC 和北京时间表示同一个时间点时,只是展示偏移不同;只有把字符串当成本地时间再次解析,才会真正引入偏差。
设置 TZ 环境变量后,Go 一定会使用它吗?
不能只靠假设。程序启动时打印 time.Local 并检查关键位置,才能确认镜像、运行时和日志采集链实际采用了什么规则。
固定使用 time.FixedZone 可以替代 LoadLocation 吗?
固定偏移适合明确不涉及夏令时的简单场景,但它不包含地区时区规则。涉及真实地区日期规则时,优先使用 IANA 时区名称。
相关问题
数据库应该保存本地时间还是 UTC?
跨地区系统通常保存 UTC 时间点,展示层再转换;单地区系统也要保持统一,否则未来迁移和对账会更麻烦。
日志时间和接口时间必须一样吗?
不必一样,但必须有明确约定。日志服务可以按团队时区展示,接口则保持 RFC3339 偏移,关键是排查文档要同时说明两者。
怎么快速确认容器里有没有时区数据?
直接运行应用级的 time.LoadLocation 检查比查看某个发行版目录更可靠,因为它验证的是 Go 程序真正使用的加载路径。
小结
Go 日志出现 UTC,先看 Location,再看容器时区数据,最后核对 JSON 和采集器边界。把时间点、展示位置和格式化责任分开,配合一次真实镜像启动检查,通常就能把“差 8 小时”的问题从线上偶发故障变成可测试的配置差异。
