农业订单改期时如何保留批次、冷链和交接记录

来源:17golang原创

时间:2026-09-23 13:10:03 486浏览 收藏

农业订单临时改期时,最稳妥的做法不是把原交货日期直接改掉,而是保留订单主键和原履约记录,新增一个改期后的履约版本。农产品批次、检测凭证、冷链温度记录和每次交接都继续挂在同一批次下,再用改期事件解释“为什么变、谁批准、变到哪里”。这样仓库、承运人和收货方看到的是同一条追溯链,而不是几套互相矛盾的表格。

把改期当成一次可追踪的履约变更:原计划只读,新计划追加,批次不换,冷链与交接记录按事件继续累积。
要点速览
  • 订单身份、履约版本、农产品批次必须分开管理。
  • 冷链调整记录时间窗、库位或运输安排,不擅自改写历史温控数据。
  • 交接采用追加事件,最后按批次、温控、责任人三条线回放。

农业订单改期先改履约版本,不要覆盖原计划

一笔订单至少要拆成三层:订单主键用于识别交易,履约版本用于描述某一版交付计划,批次号用于识别实际农产品。改期时保留 V1 原计划,追加 V2 改期计划,并写入改期原因、申请人、审批人和生效时间。V2 可以引用原批次,也可以在确有拆批、合批或质量隔离时建立新的批次关系,但不能因为日期变了就重新编一个批次号。

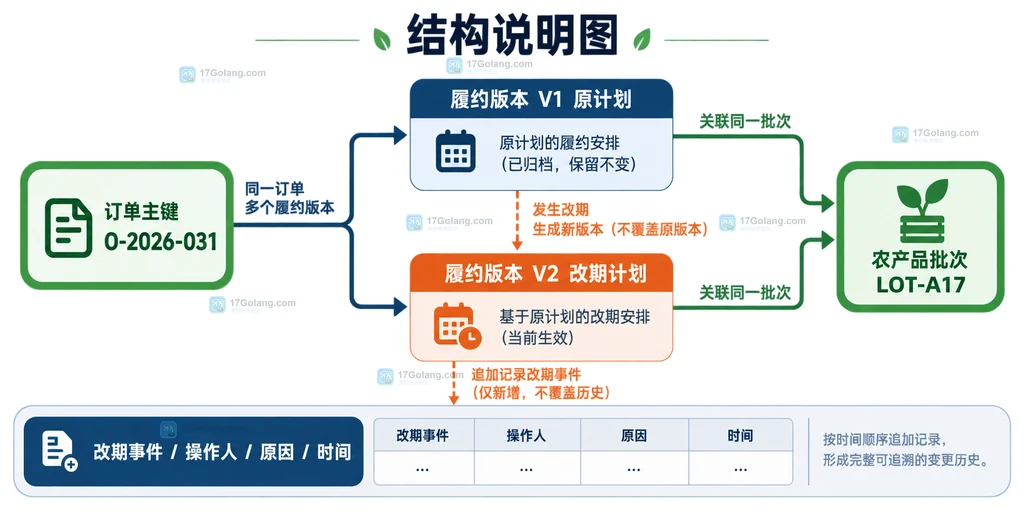

农业订单改期中订单主键、履约版本和农产品批次的关系说明图
图1:订单版本与农产品批次的静态结构说明图,表示改期时保留原计划并追加新版本。
对象改期时的处理不能做什么
订单主键保持不变,作为查询入口用新订单掩盖原订单
履约版本新增 V2,记录生效时间和原因覆盖 V1 的日期与审批轨迹
批次号继续关联原批次及质量凭证无实际分批依据就换号
交接事件追加节点、人员、时间和凭证删除旧签收或旧异常

重新安排冷链节点,但不重写温控历史

改期后先确认货物当前在哪个节点:田间待采、预冷库、冷库、在途还是收货待检。然后只调整未来计划,例如新的出库时间窗、库位、承运车辆和收货预约。已经产生的温度记录要保持原时间和值域,新的监测记录从实际变更节点继续追加。不同品类的温度要求并不相同,应以产品标准、合同和企业制度为准,不要用一套通用数字替代现场规则。

官方追溯平台可作为了解农产品追溯体系的入口:https://www.qsst.moa.gov.cn/xxcj/。企业内部系统仍要把平台记录、仓储台账和运输凭证对应起来,不能因为上报过一次就省略内部交接记录。

用追加式交接事件把冷链过程串起来

每次交接都写成独立事件,至少包含批次号、发生时间、地点、交接双方、数量、包装状态、温控记录引用、运单或凭证编号,以及异常说明。改期会增加一次“计划变更”事件,也可能增加一次“重新预约”或“重新出库”事件;它们描述事实变化,不抹掉之前的发出、入库和签收事件。

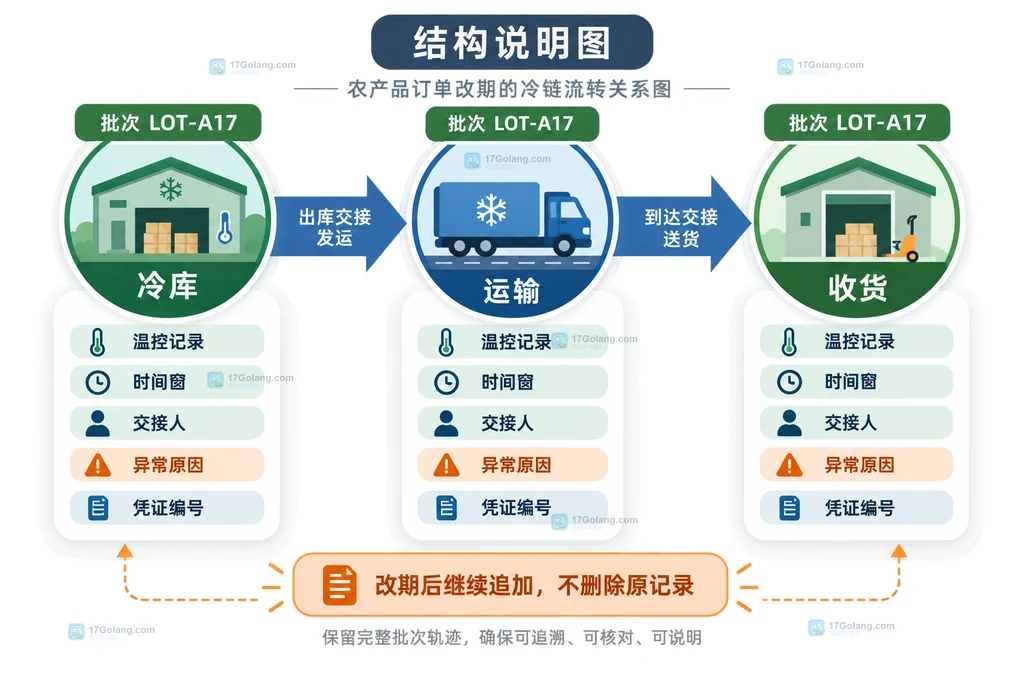

农业冷链改期后冷库运输收货节点共享批次和交接字段的关系说明图
图2:冷链节点与交接记录的静态关系说明图,表示改期后沿用批次追溯链并继续追加事件。

在仓库和运输协同中,可以把“计划时间”和“实际时间”分成两个字段。计划变更只影响未来安排;实际时间一旦发生,就作为不可覆盖的事实保存。若出现包装破损、温度异常、数量不符或无人接收,应先挂起结案,补齐异常处理和责任确认,再决定是否继续履约。

改期前后的六项核对清单

  1. 确认订单主键、客户和批次号没有错配。
  2. 保存 V1 原计划,并由有权限的人创建 V2。
  3. 检查批次对应的检测、采收、入库和包装凭证。
  4. 重新确认冷库库位、运输时间窗、车辆和收货预约。
  5. 把通知对象、变更原因、审批记录和新交接安排写入事件。
  6. 到货后按批次、温控、数量和交接人回放整条记录,再结案。

市场监管总局公开的食品安全追溯要求也强调,生产、贮存、出库、运输和交接应保留对应信息与凭证;具体适用范围和企业留存期限要结合产品类别、所在地规则和企业制度确认。这里的关键不是表格越多越好,而是每个变更都能回到一个明确的批次和责任节点。

相关问题

改期后一定要新建批次吗?

不一定。单纯改变交货时间、库位或运输预约,通常只需要新增履约版本;只有发生实际分批、合批、质量隔离或产品身份变化时,才按企业追溯规则建立新的批次关系。

温度记录能不能跟着新计划整体平移?

不能把历史实测数据整体平移。应保留原采集时间,再从变更节点开始记录新的计划与实际温控信息。

收货方只需要看最新版本吗?

收货操作可以以当前生效版本为准,但异常、索赔和质量追溯仍需要访问旧版本与全部交接事件,否则无法判断变更发生在谁的责任范围内。
