农业合作社采购农机后建立保养台账的字段清单

来源:17golang原创

时间:2026-10-17 09:36:56 111浏览 收藏

农业合作社采购农机后,保养台账至少要回答四个问题:是哪台机器、依据什么安排保养、谁实际完成、记录到哪里找。可以先建立设备编号、型号与出厂编号、验收日期与表显工时、说明书版本、保养项目、周期依据、计划到期日期或工时、实际完成日期与工时、责任人、工单和照片索引这些字段,再按机型补充。

建议分成“设备档案、保养计划、完成记录”三张表,用同一个设备编号关联。下面是合作社内部管理字段建议,不是全国统一强制台账格式,也不提供维修操作规程。

采购验收时,哪些信息应该先固定下来?

假设合作社采购一台拖拉机,由不同机手轮流使用。如果只有“新拖拉机”这个名称,后续很容易把挂接农具、同型号另一台车和本机记录混在一起。设备编号应在合作社内部保持唯一;出厂编号按铭牌和随车资料记录,不用采购订单号替代。

字段组建议填写内容容易遗漏的边界
设备身份内部编号、设备名称、品牌型号、出厂编号、配套机具编号主机与可独立管理的机具分别建档,保留关联关系
采购验收采购合同索引、交付日期、验收日期、验收参与人、验收结论、待补事项资料缺失要记“待补”,不能直接写成全部齐全
运行基线验收时表显工时、读数日期、读数照片索引、表计单位新机不应被默认记为零工时,照实际读数登记并说明差异
依据资料使用说明书名称、适用型号、版本或发布日期、保养章节页码、随车资料目录相似机型的说明书不能未经确认就当成本机依据
管理交接设备保管人、计划维护人、资料保管位置、经销商服务联系方式机手变更不等于设备档案重新建立

配件清单、附件数量和缺件情况可以作为验收附件保存。对于无法确认的型号、读数或资料版本,保留问题、跟进人和预计补齐日期,不把猜测填成确定事实。采购验收记录也不应被当作设备技术状态长期合格的证明。

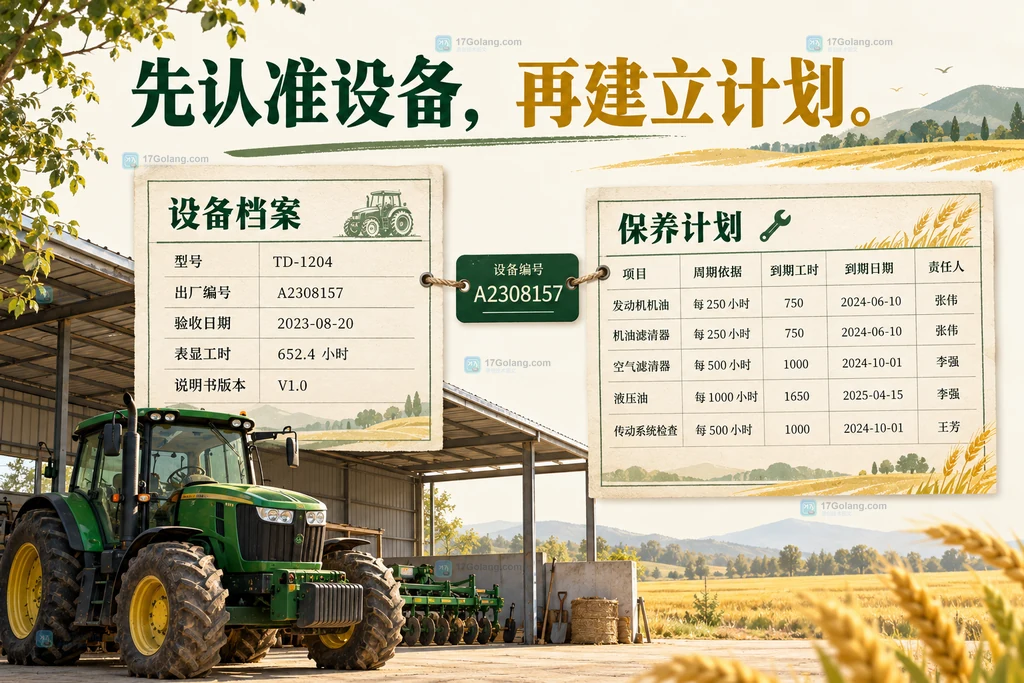

设备档案与保养计划通过设备编号关联
用同一个设备编号关联验收资料与保养计划,示意字段不代表统一规定。

保养周期怎么填,才不会把所有农机写成一个标准?

不要统一填“每月一次”或“每五百小时一次”。同一台机器的不同保养项目,也可能采用不同触发条件。Kubota 官方通用保养检查页面明确提醒,具体型号的信息应查阅相应操作手册。这个提示说明的是选取依据的方法,不是让其他品牌照抄其周期。参考:Kubota Maintenance Check Points。

厂家页面地址可复制:https://www.kubotausa.com/maintenance-schedules/kubota-maintenance-check-points。合作社实际建表时仍要使用本机随车说明书和厂家针对该型号的正式资料。

计划字段填写方法
项目编号与名称每项保养单独一行,区分首次保养、常规保养和季节性安排
依据与适用条件写明本机说明书版本、章节页码及适用工况;资料待确认时标注待确认
触发类型按依据记录工时、日历时间或其他条件,不能只留一个模糊的“周期”字段
起算基点记录采用交付、投入使用或上次完成等哪一个基点,并保留其来源
计划到期分别设置到期工时与到期日期;不适用的栏注明不适用,不用零值冒充
条件组合只有依据明确采用“先到者为准”等规则时,才照此填写,不自行补造
任务状态可用待确认、已计划、待执行、已完成待复核、已归档,避免一个勾选框包办所有状态

长期停放不意味着所有项目都可以取消;是否涉及停放前、存放中和重新投入使用前的安排,需要回到本机资料确认。若厂家针对特殊工况提出另外要求,应把原文条件和资料来源记入计划,而不是由台账管理员凭经验修改技术周期。本文不规定油品、扭矩、拆装方法或安全作业步骤。

责任人要分开记,完成记录不能只写“已保养”

计划维护人负责保持任务和依据准确,执行人记录实际做了什么,复核人确认记录与附件是否对应。小型合作社可以由同一人承担多个角色,但最好分别保留角色字段,不把驾驶员、保管员和维修服务人员自动视为同一个责任人。

每次完成记录建议包括:记录编号、设备编号、计划项目编号、实际完成时间、当时表显工时、实施内容、执行人或服务单位、相关材料与配件记录、服务工单索引、异常与未完成事项、复核人和复核时间。这里只是留痕字段,不能用填完表格替代必要的专业作业和现场确认。

如果服务人员完成了其中两项、另有一项待配件,不要把整组任务统一标为完成。已完成部分关联工单,未完成部分写清原因、负责人和后续安排。发现异常时,应按适用说明书及合作社安全管理要求处理并联系合适的服务人员,台账本身不能作出“可继续作业”的技术判断。

农机保养从计划到归档的记录关系
一项任务对应一条完成记录;待复核与已归档分别保存,避免只记一句“已保养”。

记录留存怎么做,换人后还能找得到?

建议采用“设备编号—年度—记录编号”的目录索引,保存说明书版本、采购交付资料、验收附件、保养工单和必要的现场照片。纸质工单可登记扫描件位置,同时注明原件保管人。电子表格里的附件路径要指向合作社可持续访问的位置,不要只放在离职人员的个人聊天记录中。

更正时保留原记录、修改原因、修改人和时间。例如工时抄错,应记录更正依据;表计更换,则保留更换前后读数和相关证明,不能直接把累计历史覆盖成新表读数。备份与访问权限也应明确:谁能新增、谁能改动、谁负责定期备份。

本文不指定统一留存年限。具体留存安排应结合适用要求、采购及服务合同、保修资料和合作社制度确定;不能把文中的内部目录建议当作法定期限或索赔承诺。

建表时经常遇到的三个问题

用纸质本还是电子表格?

两者都能承载这些字段。选择重点是设备编号一致、字迹或数据可读、附件能找到、更正有痕迹。若同时使用,应约定哪一份是主记录,以及谁负责把现场记录转入主表,避免两个版本各写一半。

外包给经销商保养,还要自己记吗?

建议仍保留合作社自己的索引和完成记录,关联服务单位提供的工单。外包解决实施安排,不会自动替合作社建立跨年份、跨服务商的设备档案。是否属于保修范围及需要哪些材料,应以相应合同和厂家适用条款为准,不能仅凭台账作保证。

资料还没补齐,可以先安排统一周期吗?

可以先登记设备和待补资料清单,但不要凭空填写技术周期。把计划依据标为待确认,指定跟进人向厂家或正规服务渠道确认。表格的完整性不应靠编造数字获得。

最小落地方案就是三张关联表:设备档案只认一台机器,保养计划每项注明依据,完成记录每次关联人员与附件。这样下一位接手人能追到“为什么安排、实际做了什么、资料在哪”,而不只是看到一个已完成标记。
